Auswirkungen auf Anwohnende und Reisende.
Die SBB sowie die von ihr beauftragten Bauunternehmen setzen alles daran, negative Auswirkungen der Baustellen auf ein Minimum zu reduzieren.
Bauen ist jedoch leider unvermeidbar mit Emissionen verbunden. Es wird für die Anwohnenden Baulärm in unterschiedlicher Intensität über die gesamte Bauzeit geben, auch in der Nacht und an Wochenenden. Die SBB und die Bauunternehmungen sind sich bewusst, dass dies für die Anwohnenden störend sein kann. Sie sind darauf bedacht, unvermeidbar lärmintensive Arbeiten tagsüber durchzuführen. Die SBB wird ihr Möglichstes tun, die Emissionen aufs geringste zu reduzieren und wenn möglich Bahntransporte vorsehen. Auf Erfahrungen von ähnlichen und nahgelegenen Bauprojekten wie etwa «Zukunft Bahnhof Bern» oder «Entflechtung Wylerfeld» wird dabei zurückgegriffen.
Bevor die Reisenden vom Angebotsausbau und den Verbesserungen im Bahnzugang profitieren, werden sie die Bauarbeiten intensiv spüren. Es ist während der gesamten Bauzeit mit Einschränkungen im Bahnzugang sowie Änderungen im Fahrplan zu rechnen.
Übersicht über die geplanten Nachtarbeiten und lärmintensiven Tagarbeiten.

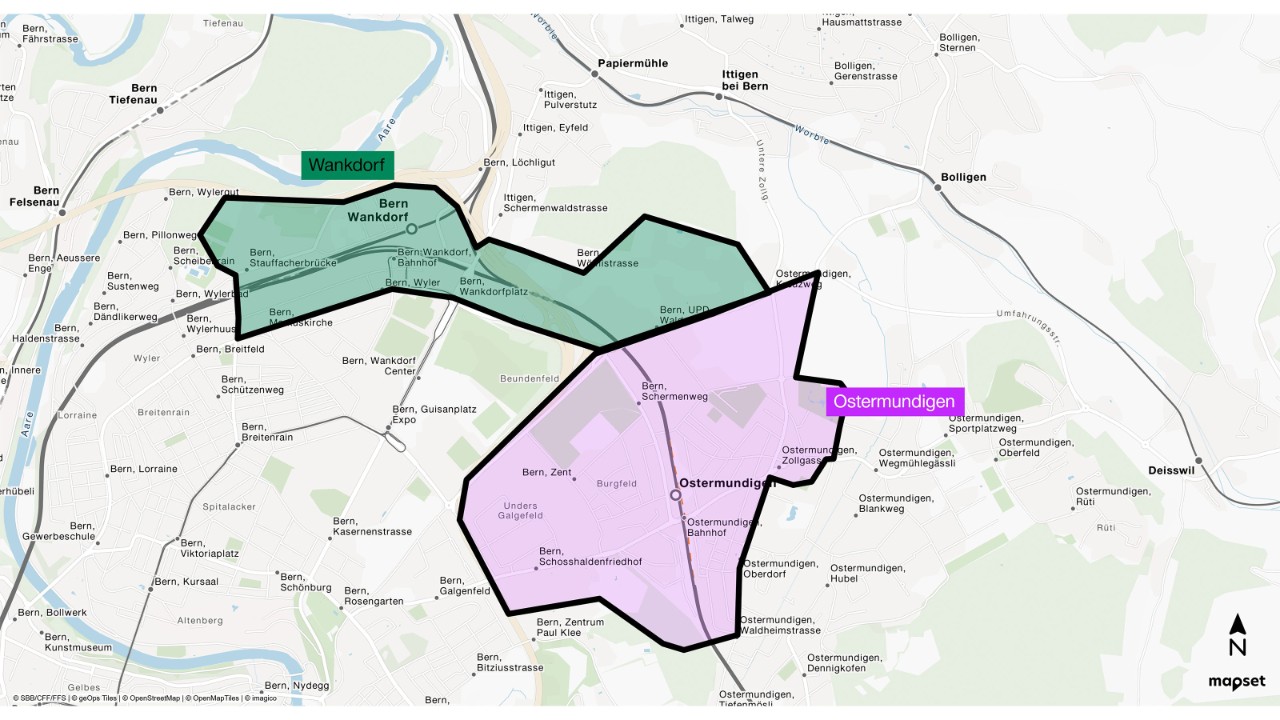

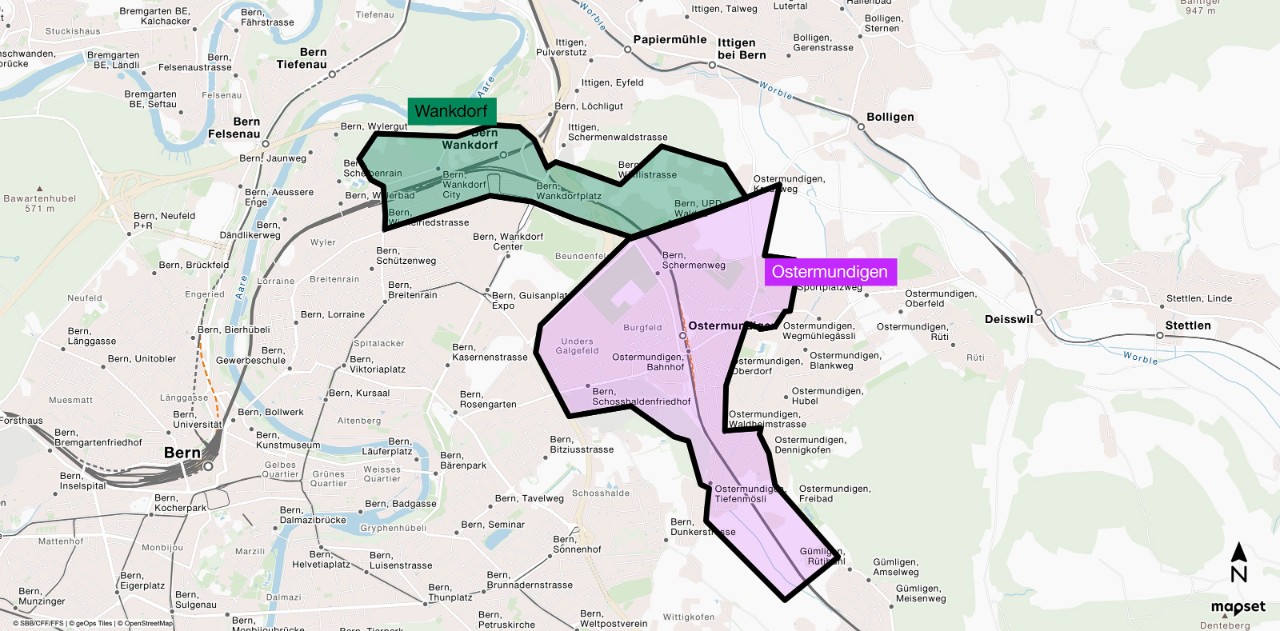

Die Bauarbeiten werden in zwei verschiedene Bereiche eingeteilt.
Zeitraum vom Juli 2026 – September 2026.
Die Terminangaben basieren auf dem heutigen Wissensstand. Bei unvorhersehbaren Ereignissen (Wetter usw.) kann das Programm kurzfristig ändern. Allenfalls müssen die Arbeitszeiten und das Terminprogramm der Bauarbeiten spontan den aktuellen Gegebenheiten angepasst werden.
Die Bauarbeiten zum barrierefreien Ausbau und dem ÖV-Knoten Ostermundigen dauern voraussichtlich bis 2031. Danach folgen bis ungefähr 2038 weitere Arbeiten an den Gleisanlagen im Projekt Entflechtung Wankdorf Süd – Ostermundigen.
| Datum |
Zeit |
Art der Arbeiten |
|---|---|---|
| 29.07. bis 30.09.2026 | Tagsüber | Einbau Spundwände, Bohrpfähle, Rühlwände Bereich Hinterer Schermen |
| 10.08. bis 15.08.2026 | 23.00 – 06.00 Uhr |
Einbau Bohrpfähle Bereich Hinterer Schermen |
| 10.08. bis 21.09.2026 | 23.00 – 06.00 Uhr |
Fundamentbau Fahrleitungen Bereich Wankdorf bis Hinterer Schermen |
| 16.08. bis 30.09.2026 | 23.00 – 06.00 Uhr | Verlängerung Perron Gleis 2/3 in Richtung Bern Bereich Bahnhof Wankdorf Süd |
| 05.09. bis 07.09.2026 | 23.00 – 06.00 Uhr |
Fahrbahn- und Fahrleitungsarbeiten Bereich Bahnhof Wankdorf Süd |
| 01.10. bis 18.12.2026 | 21.00 – 07.00 Uhr |
div. Fahrleitungsarbeiten Bereich Wankdorf bis Hinterer Schermen |
| 01.10. bis 18.12.2026 | Tagsüber | Einbau Spundwände, Bohrpfähle, Rühlwände Bereich Hinterer Schermen |
| 01.10. bis 22.10.2026 | 21.00 – 07.00 Uhr | Verlängerung Perron Gleis 2/3 in Richtung Bern Bereich Bahnhof Wankdorf Süd |
| 01.10. bis 18.12.2026 | Tagsüber und Nacht 21.00 – 07.00 Uhr |
Baumassnahmen und Einrichtung Installationsplatz Stauffacherstrasse, Montage provisorische Gerüstpasserelle Merbag Bereich Wankdorf |
| 05.10. bis 16.11.2026 | 21.00 – 07.00 Uhr |
Umlegung Übertragungsleitung 132kV Bereich Hinterer Schermen |
| 02.11. bis 18.12.2026 | 21.00 – 07.00 Uhr |
Rückbau Perron Gleis 2/3 in Richtung Ostermundigen, Rückbau Mitteltreppe best. Passerelle Süd Bereich Bahnhof Wankdorf Süd |
Zwischen Ende Juli und Anfang Oktober wird an der Poststrasse der Bahndamm verbreitert. Das Schüttmaterial wird schichtweise eingebracht und verdichtet. Aus statischen Gründen erfolgen die Verdichtungsarbeiten mit Walzen, weshalb tagsüber in der Umgebung der Poststrasse und des Bahnhofs Ostermundigen mit Vibrationen und Lärmemissionen zu rechnen ist.
| Datum |
Zeit |
Art der Arbeiten |
|---|---|---|
|
29.07. bis 30.09.2026 |
Tagsüber |
Einbau Spundwände, Bohrpfähle, Rühlwände Bereich Hinterer Schermen |
|
10.08. bis 21.09.2026 |
21.00 – 07.00 Uhr |
Fundamentbau Fahrleitungen |
|
23.08. bis 24.08.2026 |
21.00 – 07.00 Uhr |
Arbeiten an Kabelquerung, Stopfarbeiten, Mastsicherung Bahnhof Ostermundigen |
|
28.08.2026 |
12.00 – 13.00 Uhr |
Diverse Betonarbeiten für die Unterführung Bernstrasse. Arbeiten werden voraussichtlich durchgehend inkl. 12.00 – 13.00 stattfinden. |
|
09.09. bis 20.10.2026 |
Tagsüber |
Dammerweiterung Poststrasse |
|
10.09. bis 12.09.2026 |
21.00 - 07.00 Uhr |
Arbeiten an Kabelquerung |
|
13.09. bis 18.09.2026 |
21.00 - 07.00 Uhr |
Arbeiten an Kabelquerung |
|
14.09. bis 16.09.2026 |
21.00 – 07.00 Uhr |
Arbeiten an Kabelquerung |
|
20.09. bis 25.09.2026 |
21.00 - 07.00 Uhr |
Arbeiten an Kabelquerung |
|
21.09. bis 25.09.2026 |
21.00 – 07.00 Uhr |
Kabelquerung auf der Höhe Gerbestrasse 38 |
|
28.09. bis 30.09.2026 |
21.00 – 07.00 Uhr |
Kabelquerung auf der Höhe Gerbestrasse 24 |
|
01.10. bis 02.10.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun sowie Kabelarbeiten und Arbeiten an der Fahrbahn |
|
01.10. bis 18.12.2026 |
21.00 – 07.00 Uhr |
div. Fahrleitungsarbeiten |
|
01.10. bis 18.12.2026 |
Tagsüber |
Einbau Spundwände, Bohrpfähle, Rühlwände |
|
05.10. bis 09.10.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun sowie Kabelarbeiten und Arbeiten an der Fahrbahn |
|
05.10. bis 16.11.2026 |
21.00 – 07.00 Uhr |
Umlegung Übertragungsleitung 132kV |
|
12.10. bis 16.10.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun sowie Arbeiten an der Fahrbahn |
|
19.10. bis 23.10.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun sowie Kabelarbeiten und Arbeiten an der Fahrbahn |
|
26.10. bis 30.10.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun, Tiefbau- und Kabelarbeiten Bahnhof Ostermundigen Richtung Bern |
|
09.11. bis 13.11.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun |
|
30.11. bis 04.12.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun |
|
07.12. bis 11.12.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun |
|
14.12. bis 23.12.2026 |
21.00 – 07.00 Uhr |
Kabelquerung Bahnhof Ostermundigen Richtung Thun, Fundamentbau und erstellen Bohrplanum Bahnhof Ostermundigen Richtung Bern |

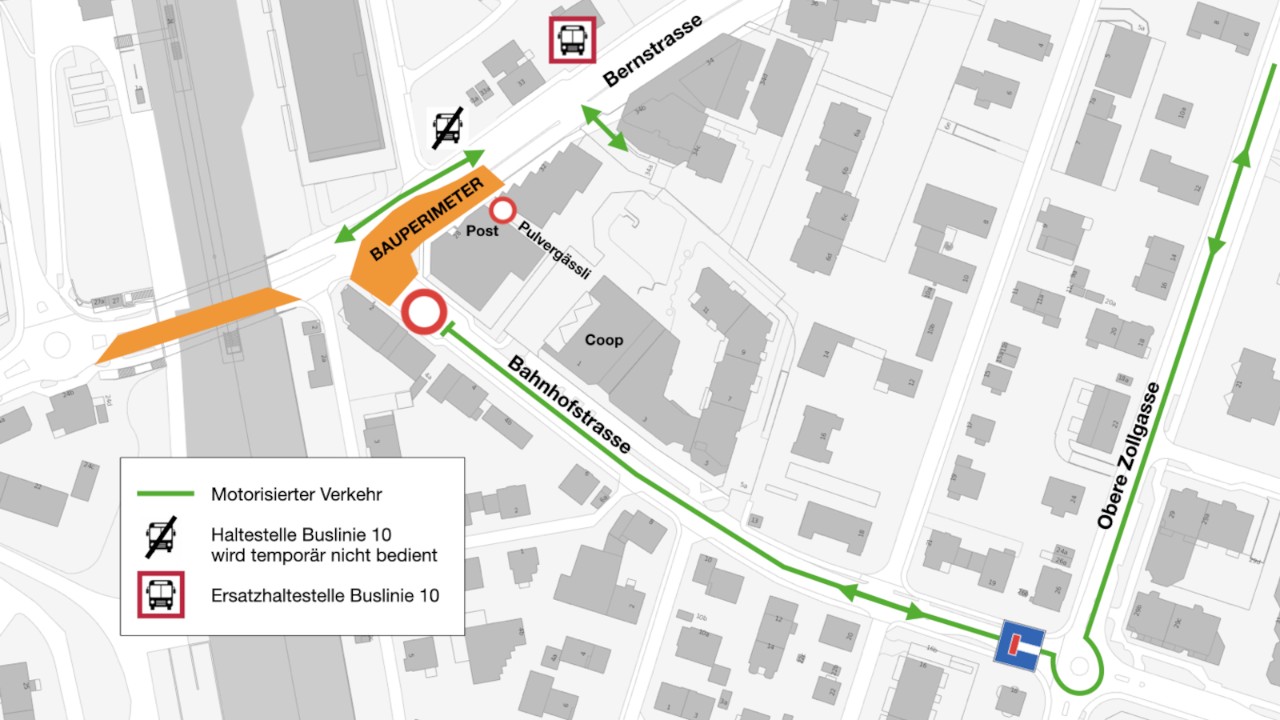

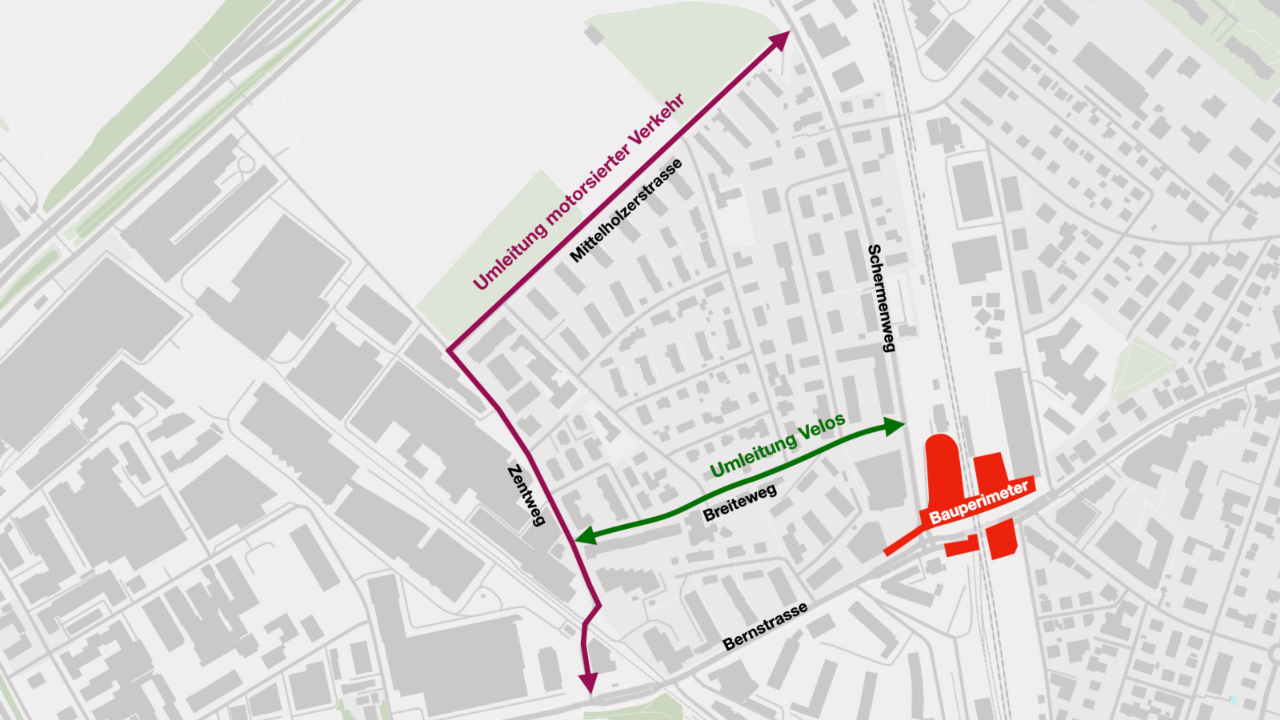

Sperrung Ein-/Ausfahrt Schermenweg in Bernstrasse: 21. September bis Anfang November 2026
- Motorisierter Individualverkehr: Umleitung über den Zentweg und die Mittelholzerstrasse.
- Zu Fuss: Durchgang bleibt möglich.
- Mit dem Velo: Umleitung über den Breiteweg. Oder Velo über die Fussverkehrsverbindung schieben.
Weitere Informationen für Anwohnende.

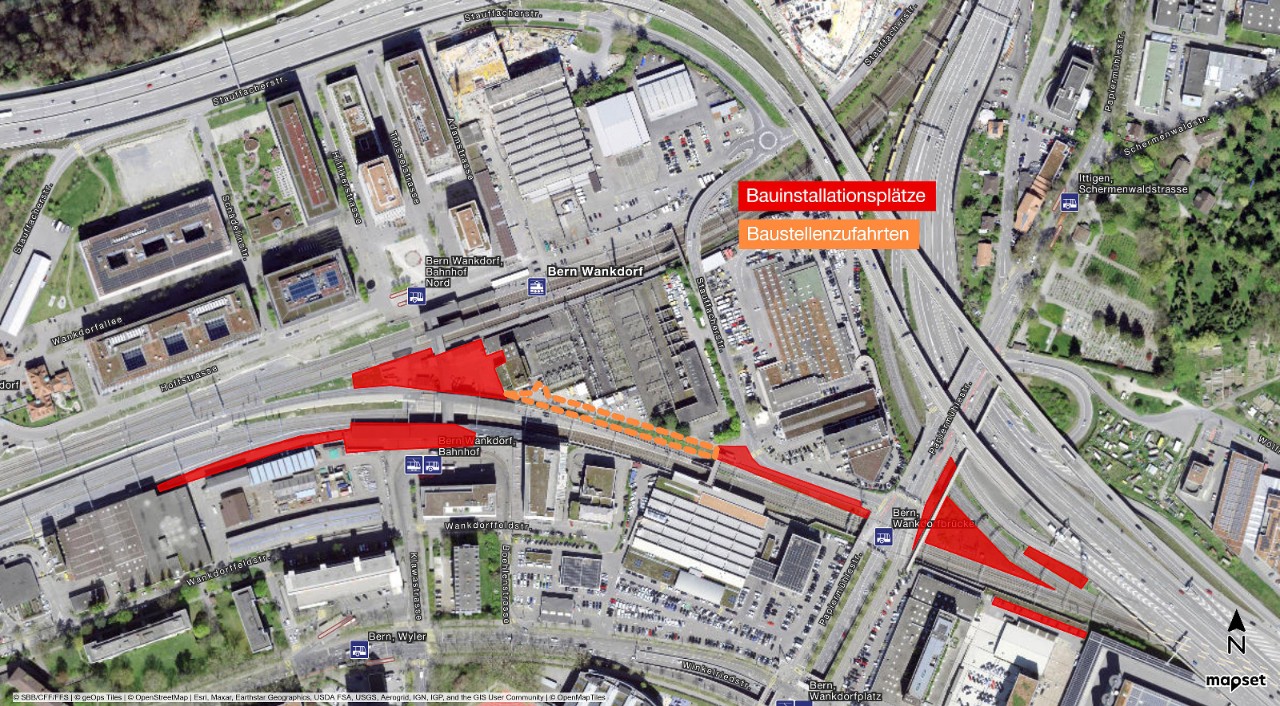

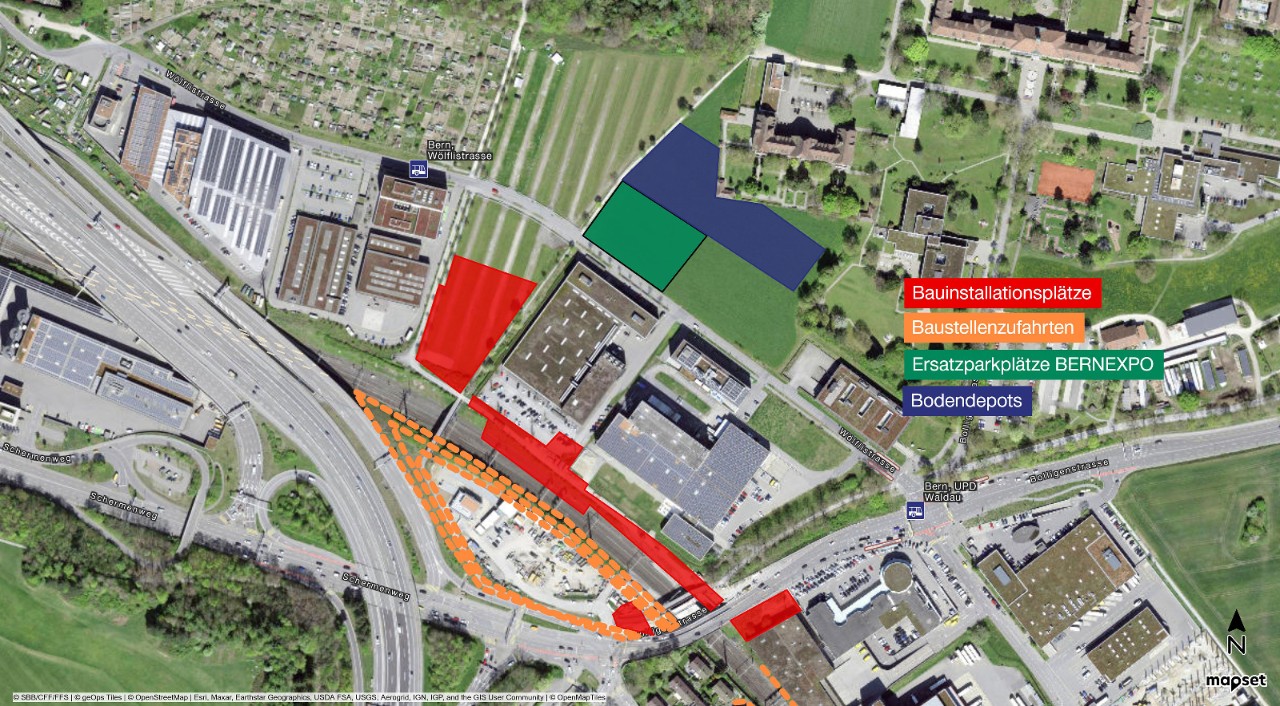

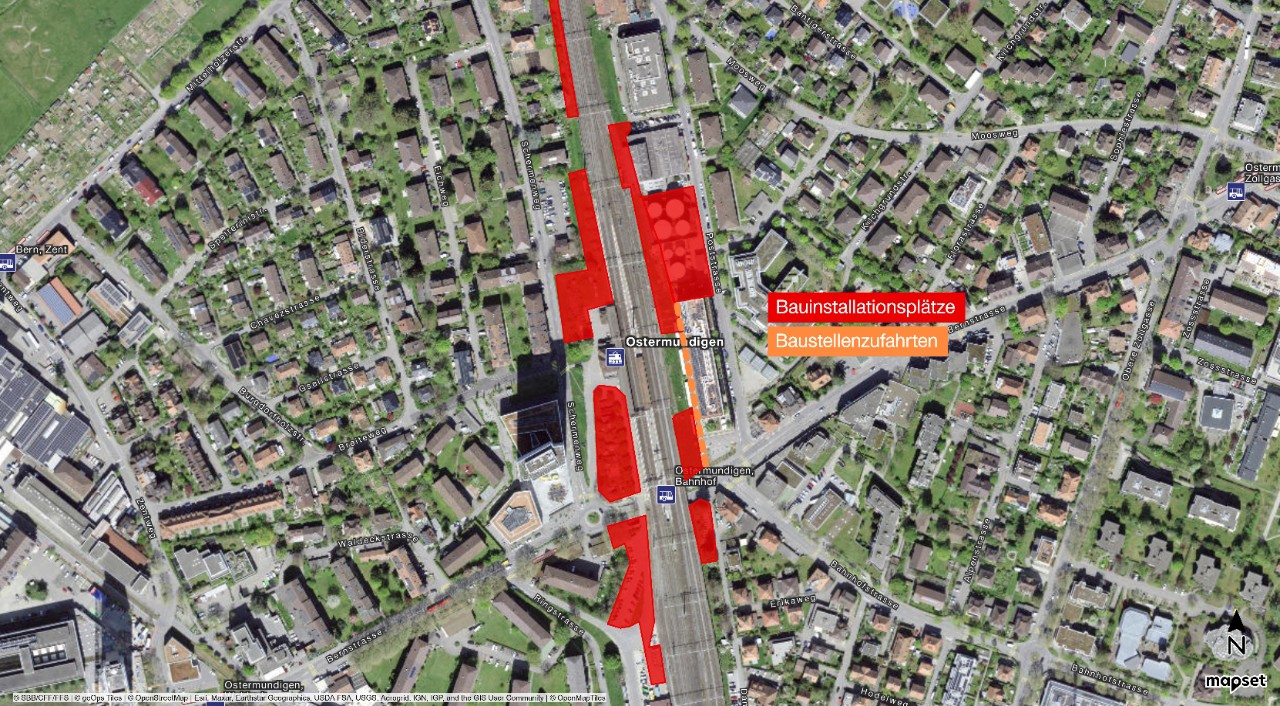

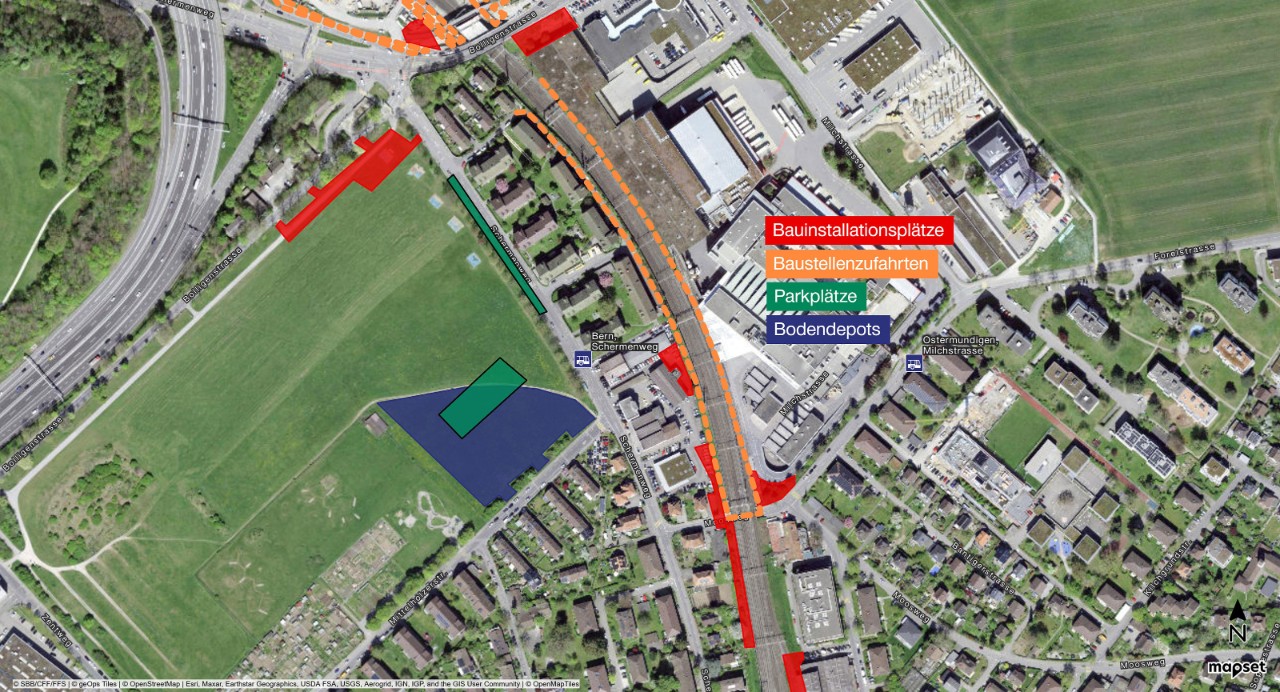

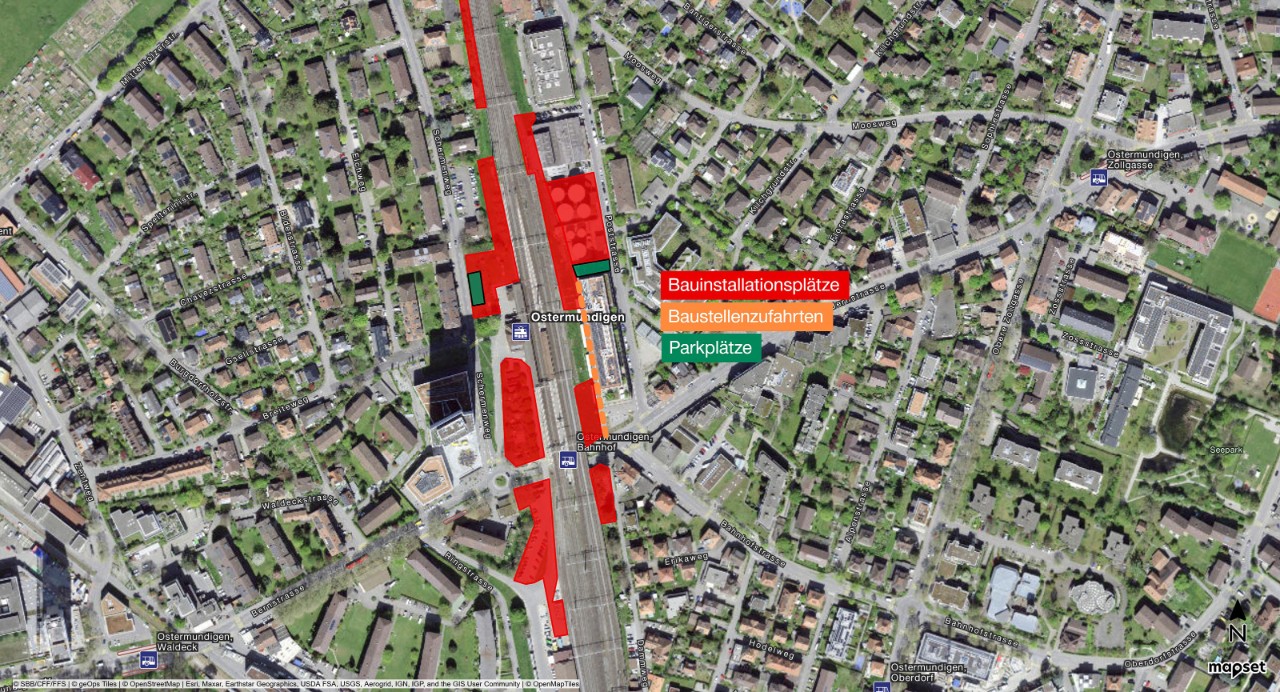

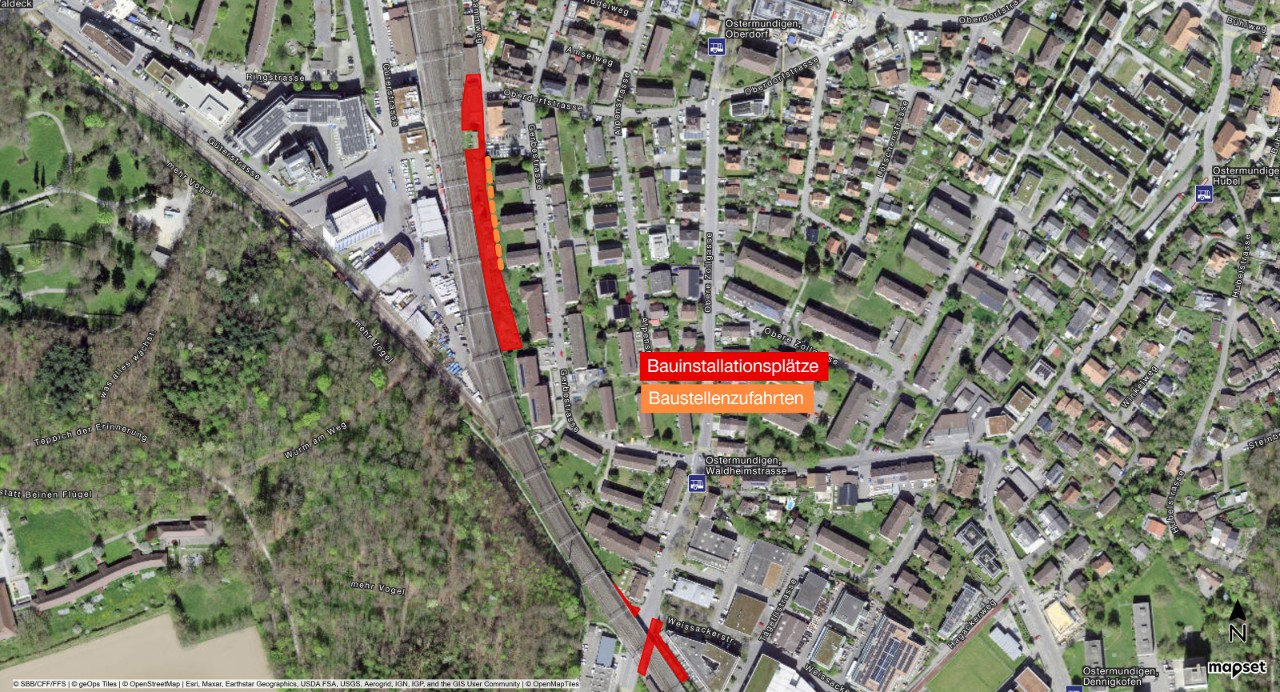

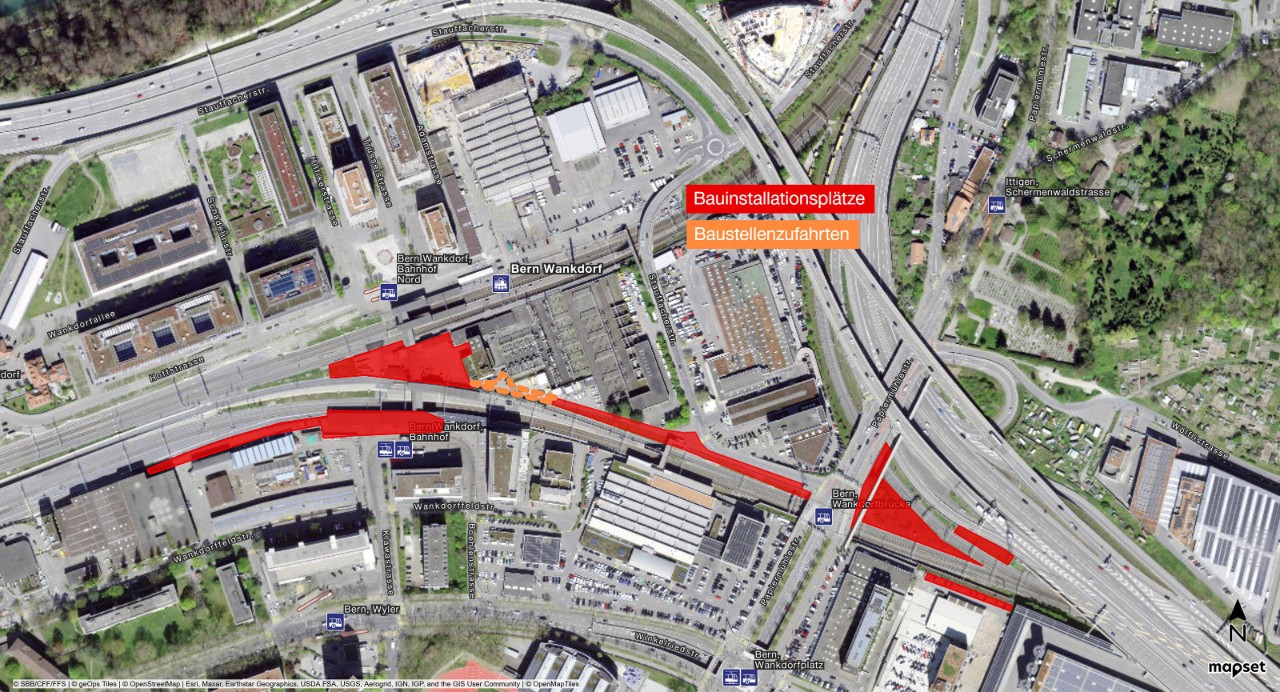

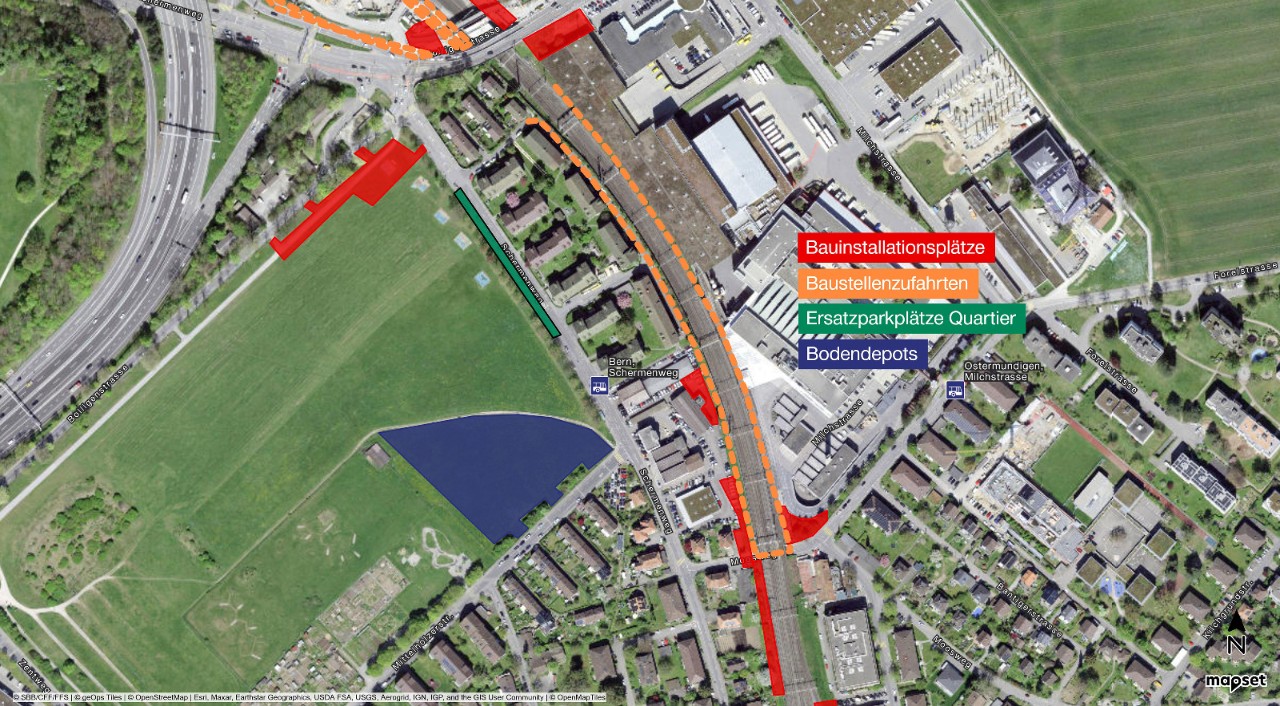

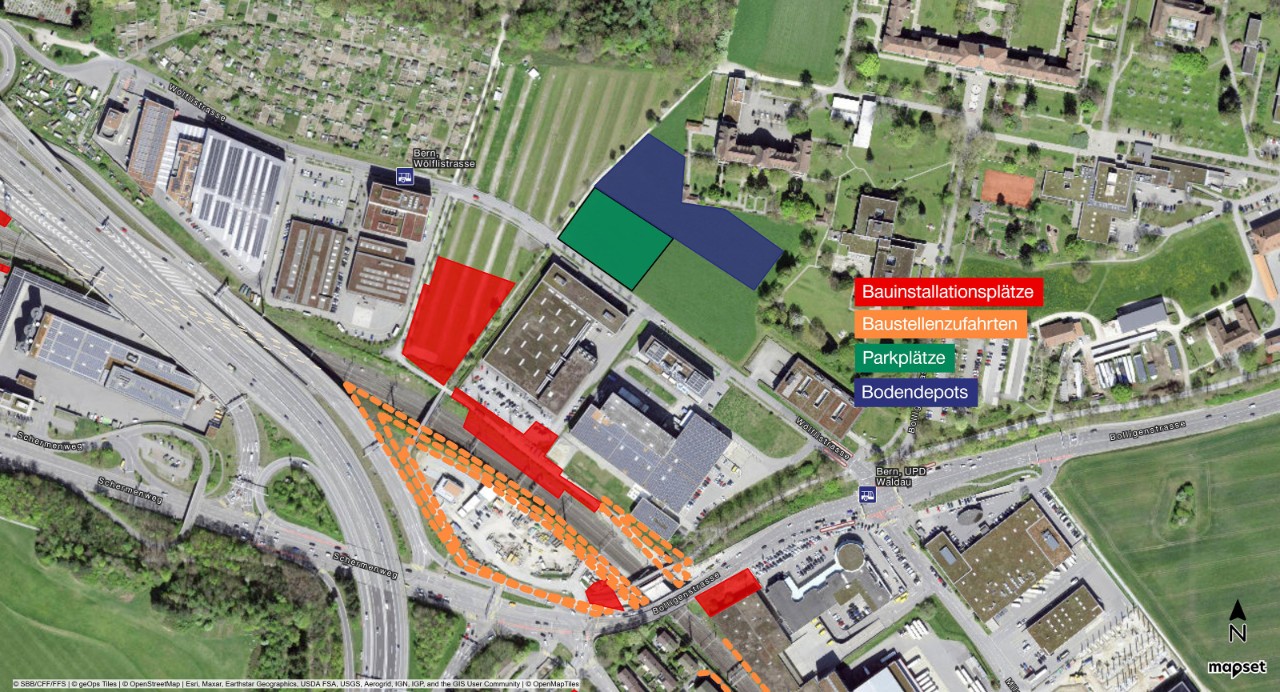

Neben den effektiven Bauplätzen werden im gesamten Bauperimeter Logistikflächen benötigt. Auf diesen Flächen wird beispielsweise Material angeliefert für die Baustellen, es werden Vorbereitungsarbeiten ausgeführt, Baucontainer platziert oder Zu- und Wegfahrten zu den Baustellen eingerichtet. Auch Parkplätze für Mitarbeitenden müssen geplant werden oder es braucht sogenannte Bodendepots, wo das ausgehobene Material zwischengelagert werden kann. Weil das Gebiet zwischen Wankdorf und Ostermundigen dicht besiedelt ist und die Platzverhältnisse eng sind, werden zahlreiche kleine Logistikflächen eingerichtet anstelle von einzelnen grossen Plätzen. Insgesamt sind es rund 30 Bauinstallationsplätze im gesamten Baustellenperimeter. Logistikflächen und Baustellenzufahrten können ebenfalls Emissionen wie Lärm oder Schmutz für Anwohnende zur Folge haben.
Für die Bauarbeiten zwischen Wankdorf und Ostermundigen nutzt die SBB modernste Technik und setzt zur Dokumentation, Vermessung und Qualitätskontrolle der Baustellen Drohnenaufnahmen ein. Die automatisierten Vermessungsflüge mittels Drohne nehmen den Baustellenbereich im gesamten Bauperimeter auf.
Wo wird geflogen?
Downloads.
Was wird mit den Drohnenflügen gemacht?
Die wichtigen Bauabschnitte werden wöchentlich aus der Luft fotografiert, um ein präzises, sicheres und effizientes Vorgehen auf der Baustelle zu gewährleisten. Dazu überfliegt die Drohne das Baustellengebiet und möglichst wenige angrenzende Areale. In einem automatisierten Prozess werden nach der Aufnahme folgende Tätigkeiten durchgeführt:
- Automatische Erstellung eines tagesaktuellen, vermessungsgenauen 3D-Bestandsmodells des Gleisunter- & oberbaus
- Täglicher Abgleich zwischen gebautem und geplantem Zustand im Zuge der Qualitätssicherung
- Automatisches Wegschneiden der Landschaftsteile, welche nicht benötigt werden (z. B. Privatgrundstücke, sofern diese auf den Bildern einsehbar sind)
- Herausfiltern von erkennbaren Personen und automatisches Löschen aller nicht verwendeten Bildaufnahmen
Die Drohnenflüge werden von der spezialisierten Firma «trenderia gmbh» durchgeführt. Alle erhobenen Daten werden ausschliesslich für die Baustellenvermessung verwendet und weder veröffentlicht noch für andere Zwecke genutzt. Die Datenablage findet auf geschützten Servern statt, welche gemäss schweizerischem Datenschutzgesetz betrieben und administriert werden. Die Drohnenflüge werden im Rahmen einer Sonderbewilligung (SORA) des Bundesamts für Zivilluftfahrt (BAZL) unter strengen Auflagen durchgeführt.
