Ausbau Bahnhof Ostermundigen.

Ab Januar 2025 bauen wir den Bahnhof Ostermundigen während mindestens sechs Jahren aus. Er wird barrierefrei und an die geplante Tramlinie Bern – Ostermundigen angeschlossen.

Mit der Tramverbindung werden mehr Menschen über den Bahnhof Ostermundigen reisen. Wir verbessern die Umsteigemöglichkeiten zwischen Tram, Bus und Bahn.

Weitere Informationen zum Projekt Tram Bern – Ostermundigen finden Sie hier

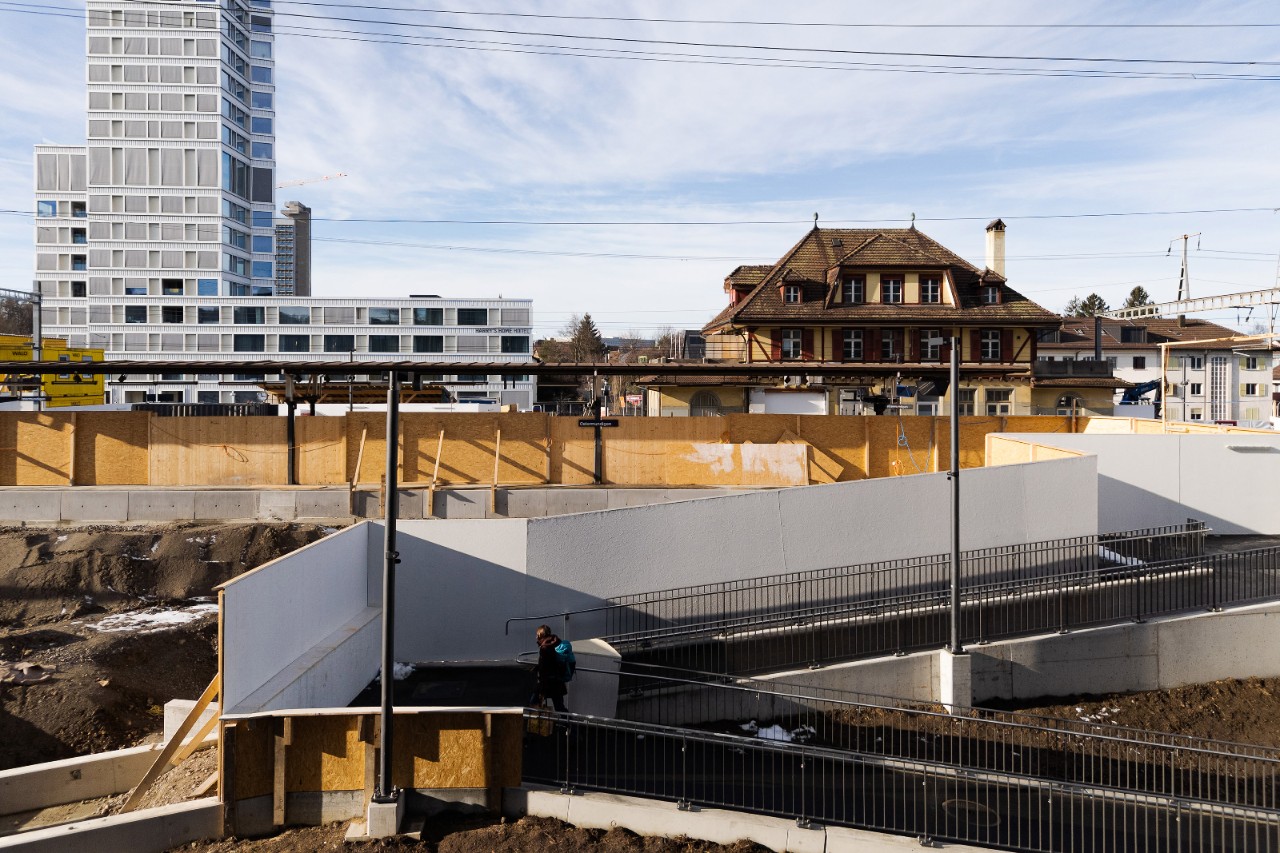

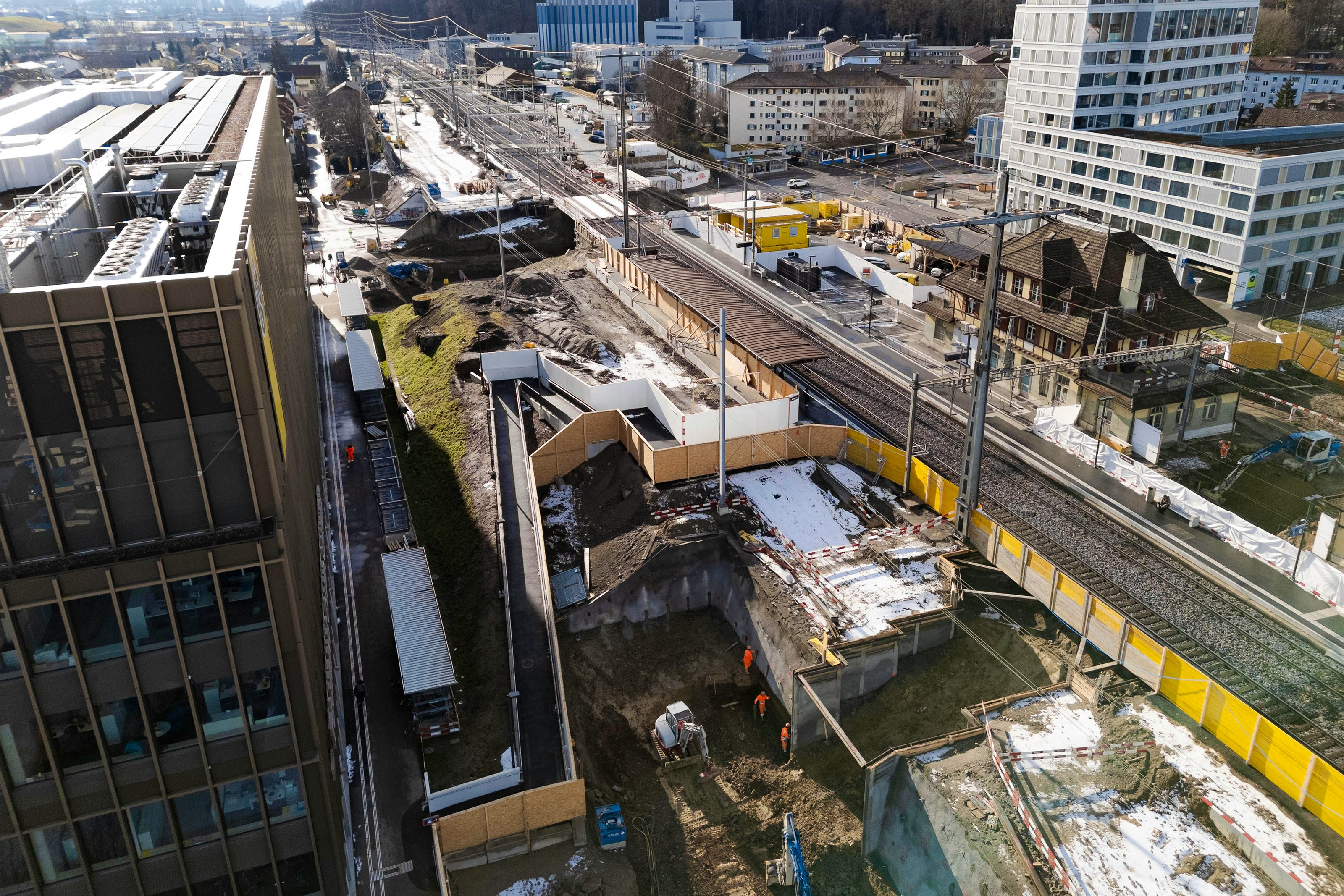

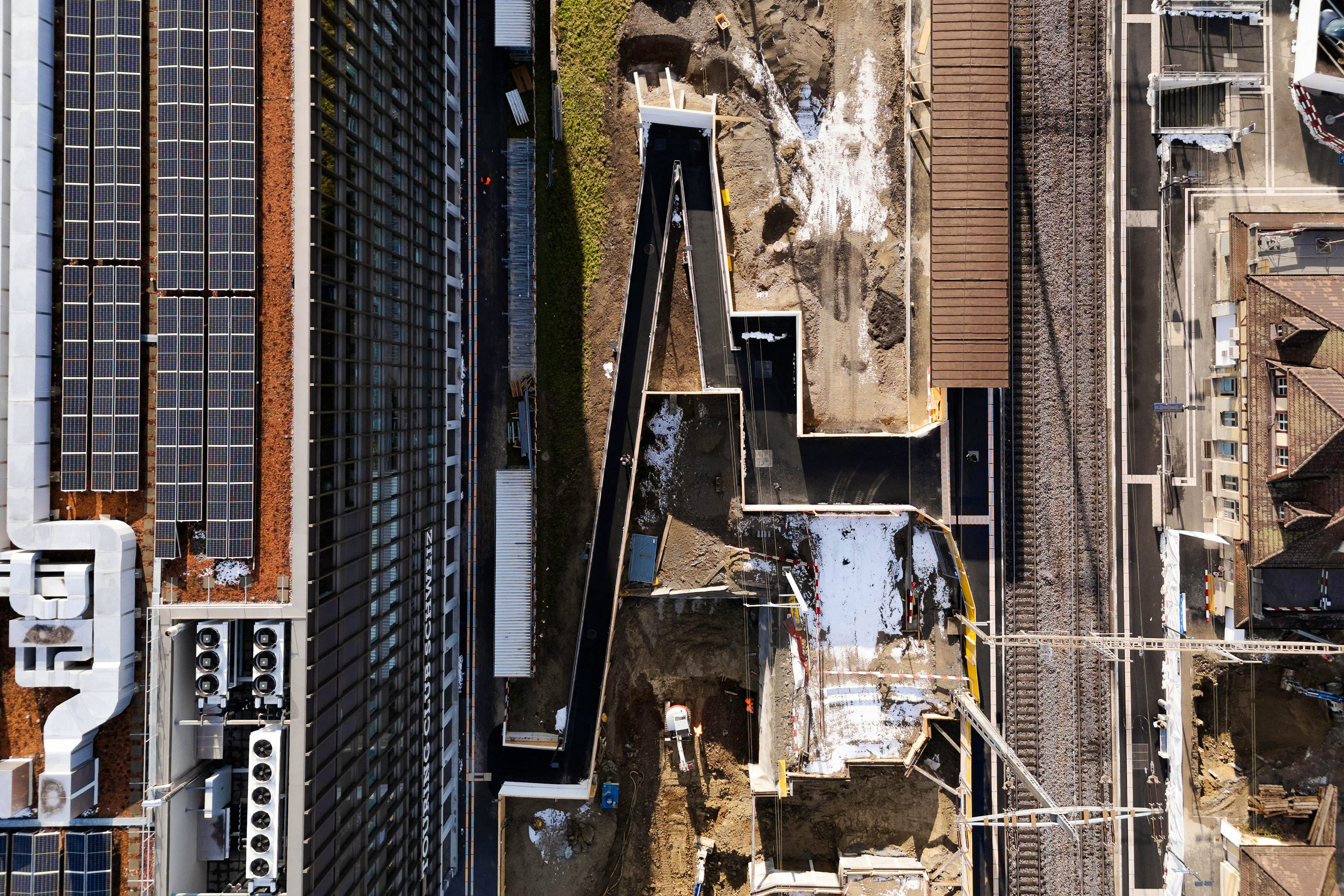

Der Ausbau ist zudem nötig, um im Bahnhof Ostermundigen ein stufenfreies Einsteigen in die Züge zu ermöglichen und somit das Behindertengleichstellungsgesetz umzusetzen.

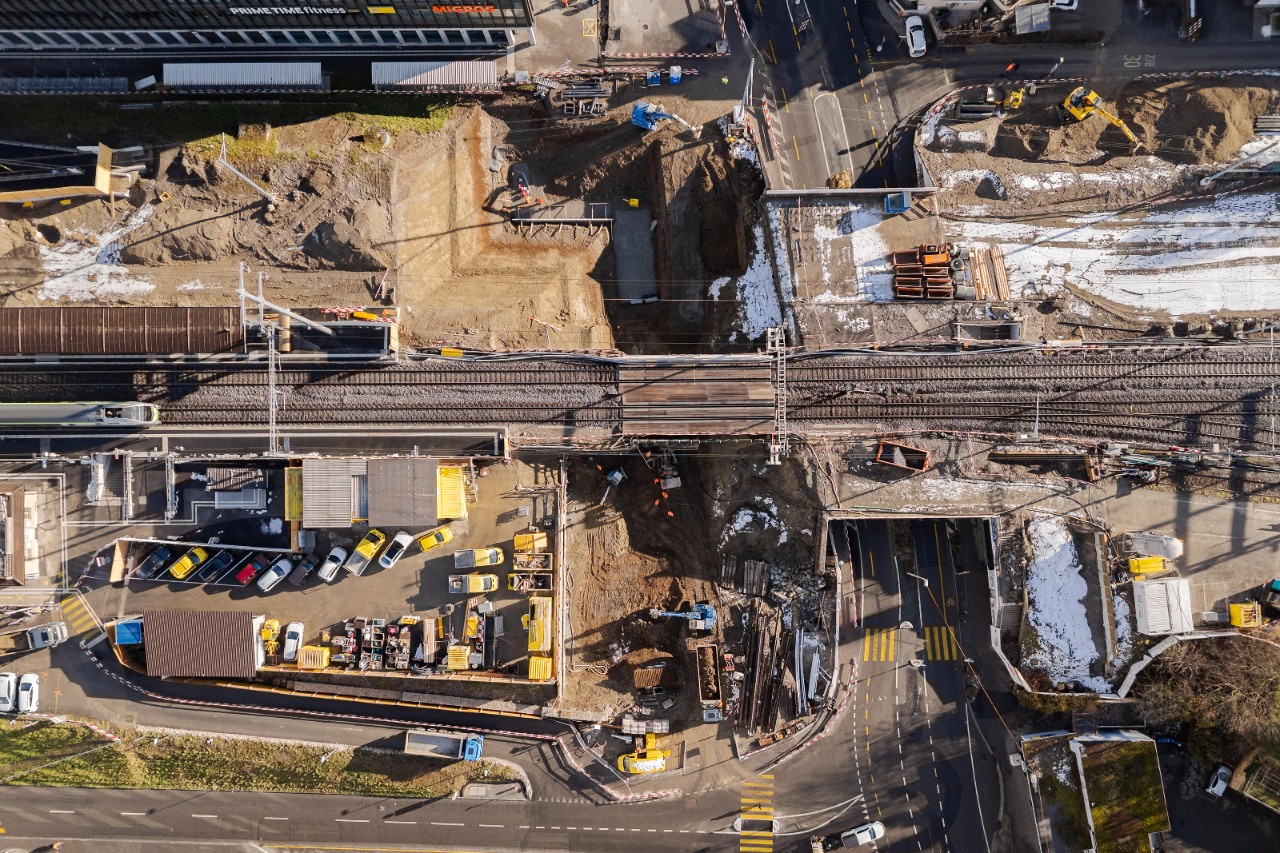

Seit August 2025 werden wöchentlich Drohnenflüge zur Überwachung und Dokumentation der Baustelle durchgeführt. Weitere Informationen dazu finden Sie unter www.sbb.ch/ostermundigen.

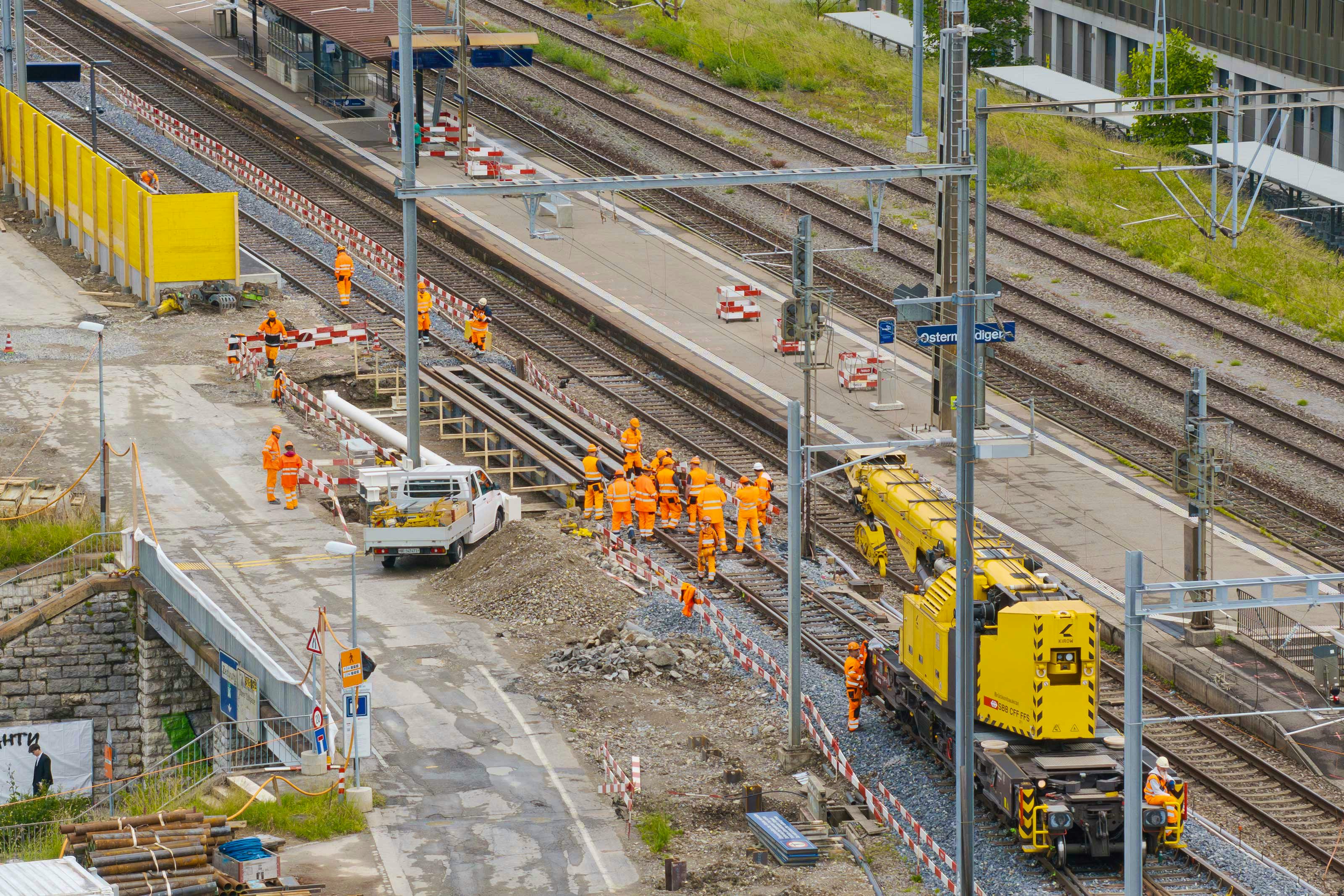

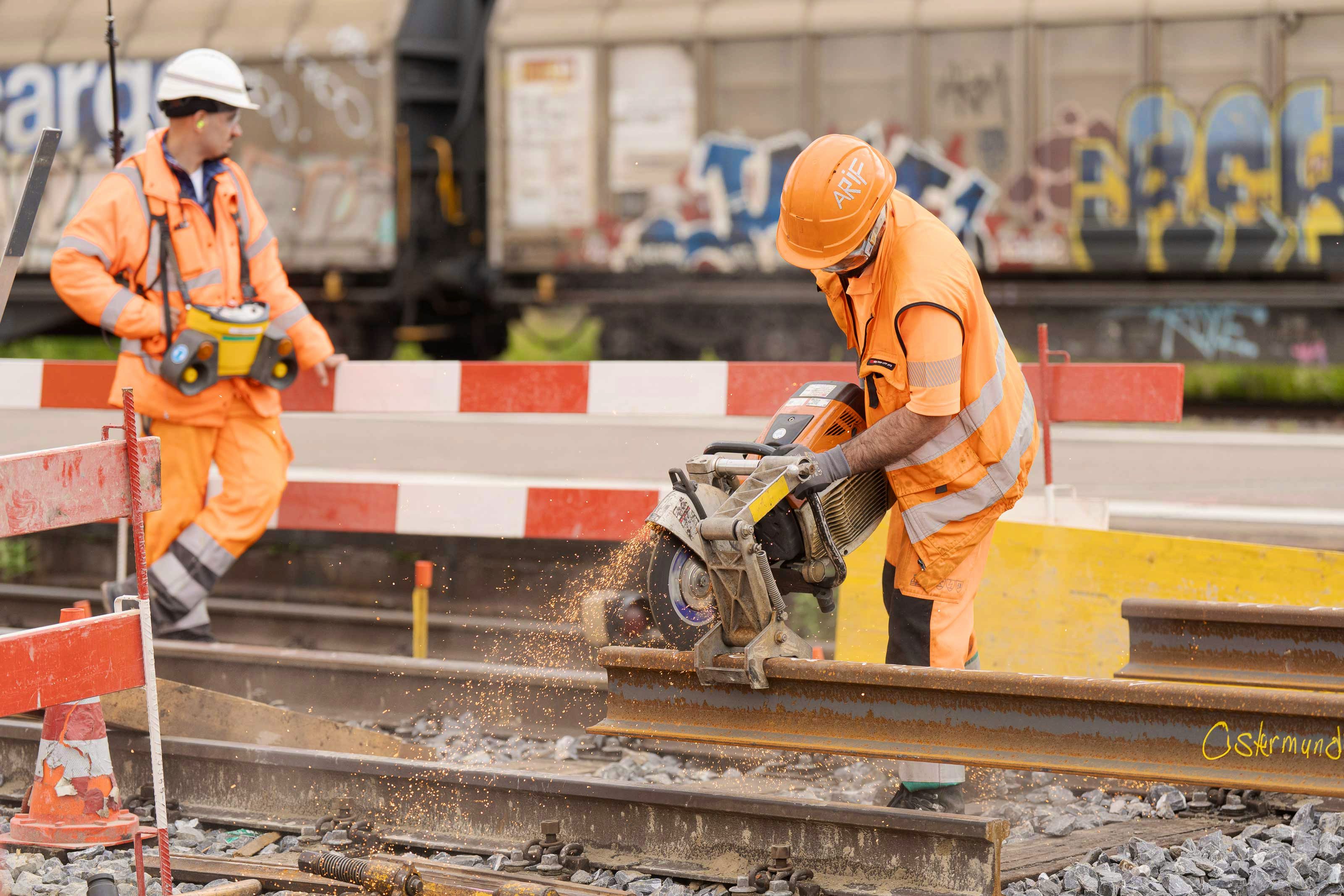

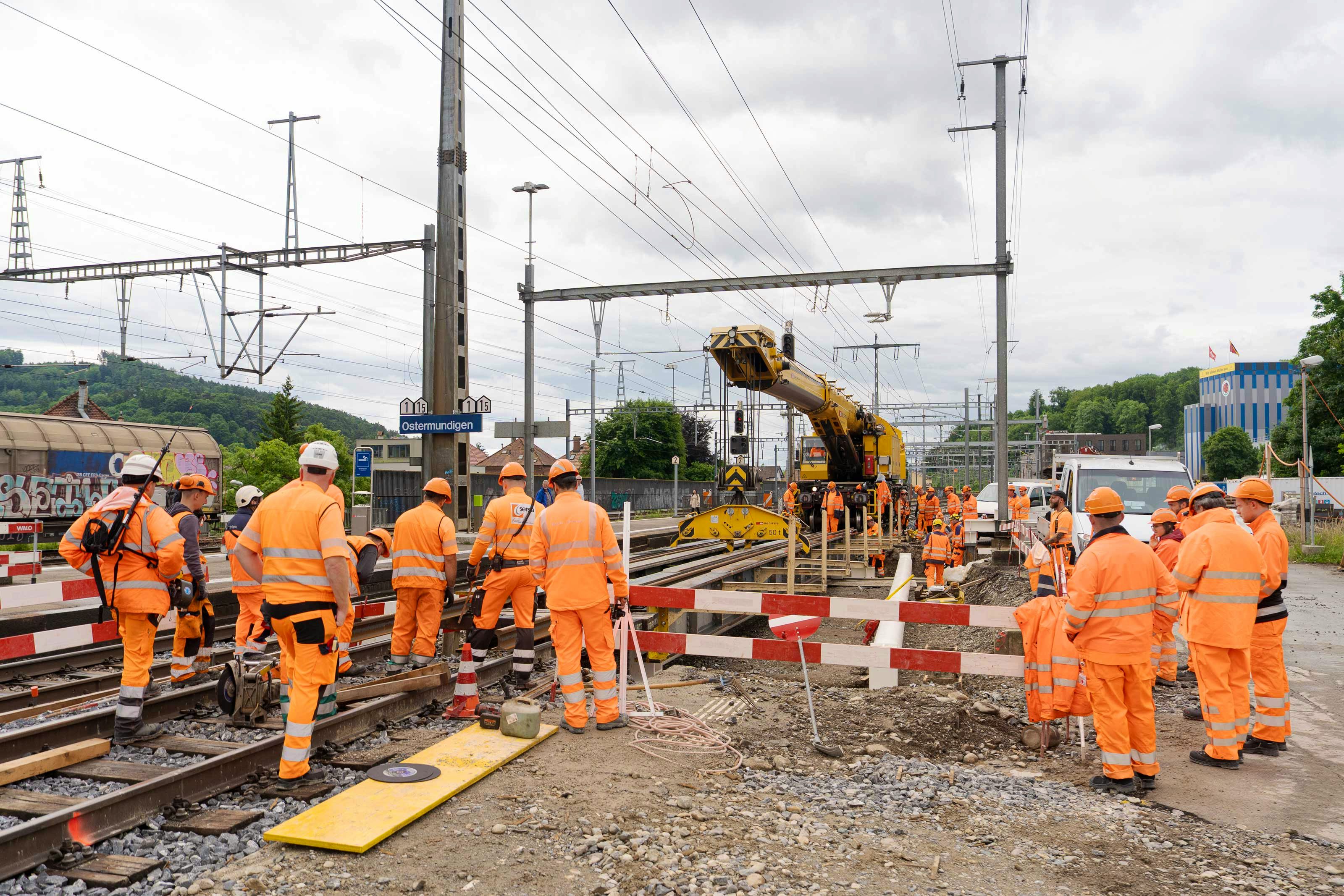

Übersicht über die geplanten Nachtarbeiten und lärmintensiven Tagarbeiten.

Folgende Nachtarbeiten und lärmintensiven Tagarbeiten sind zwischen dem 01. April und dem 30. Juni 2026 geplant:

Datum

Zeit

Art der Arbeiten

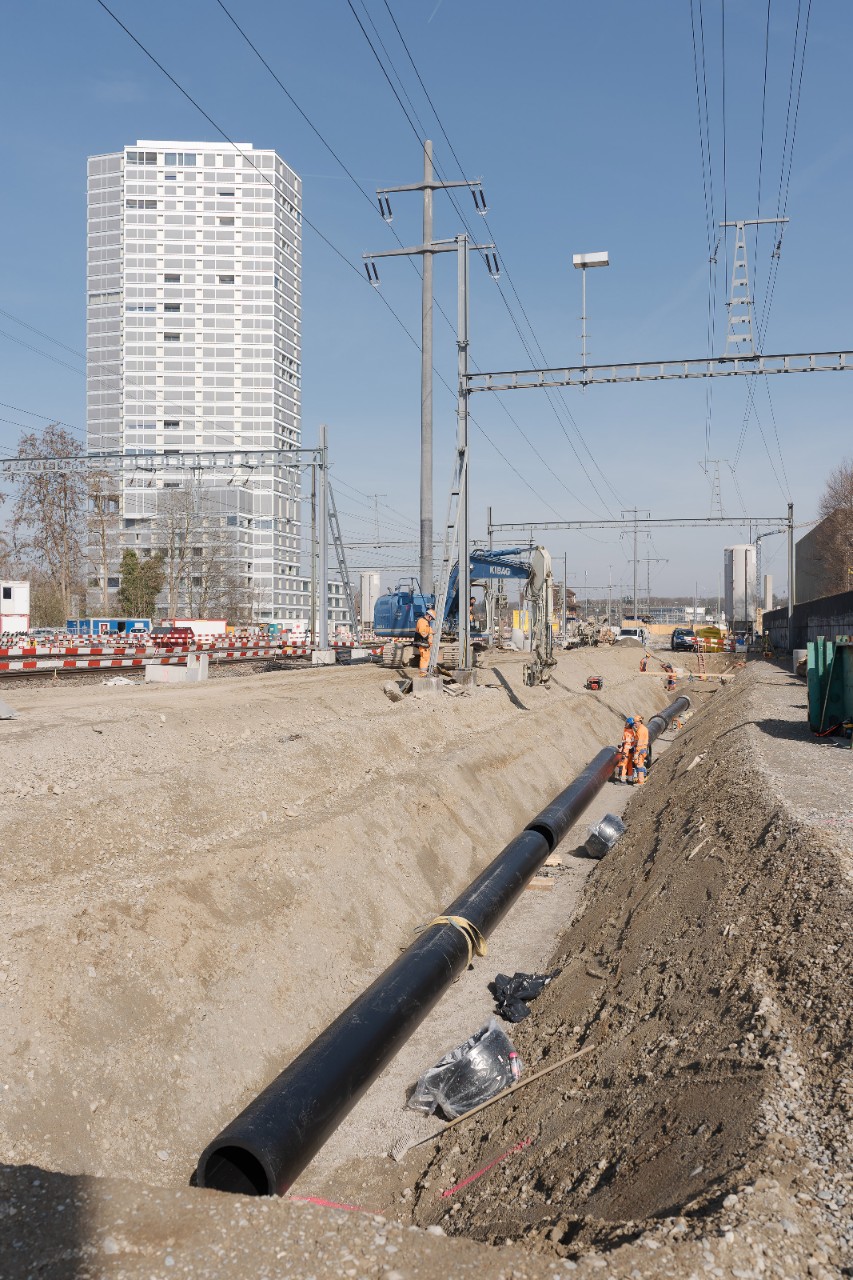

07.04. bis 10.04.2026 23.00 – 06.00 Uhr Kabelquerung auf der Höhe Erikaweg und Höhe Poststrasse 8 / Schermenweg 173

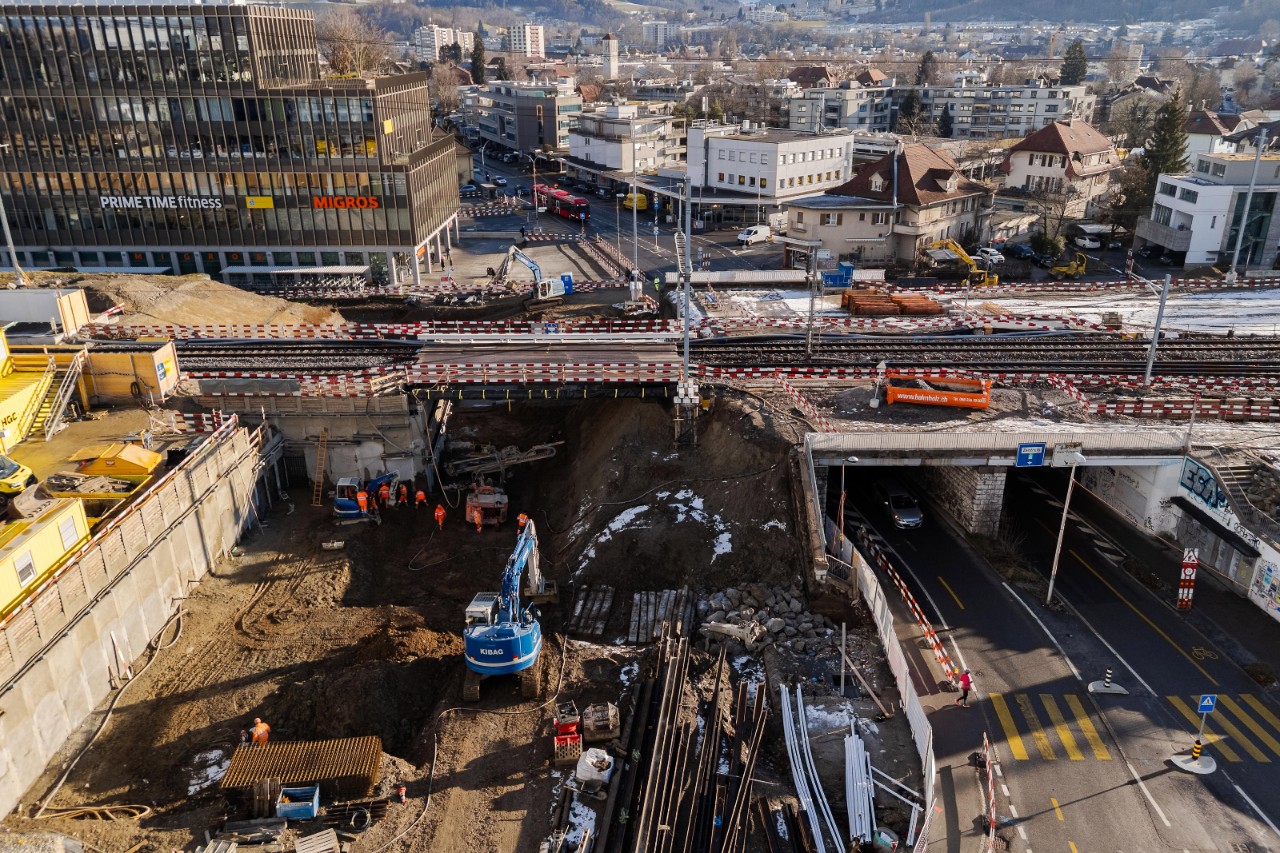

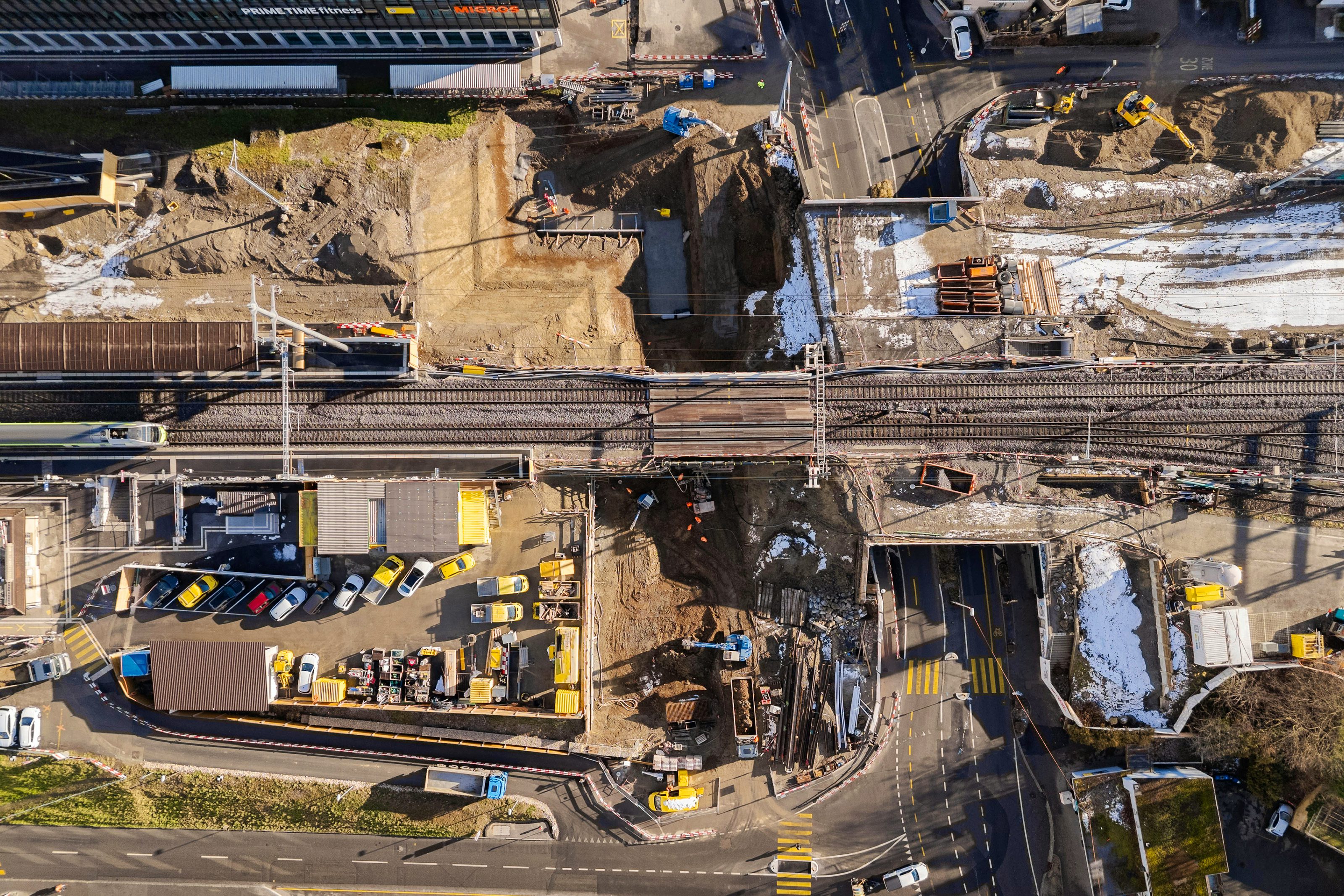

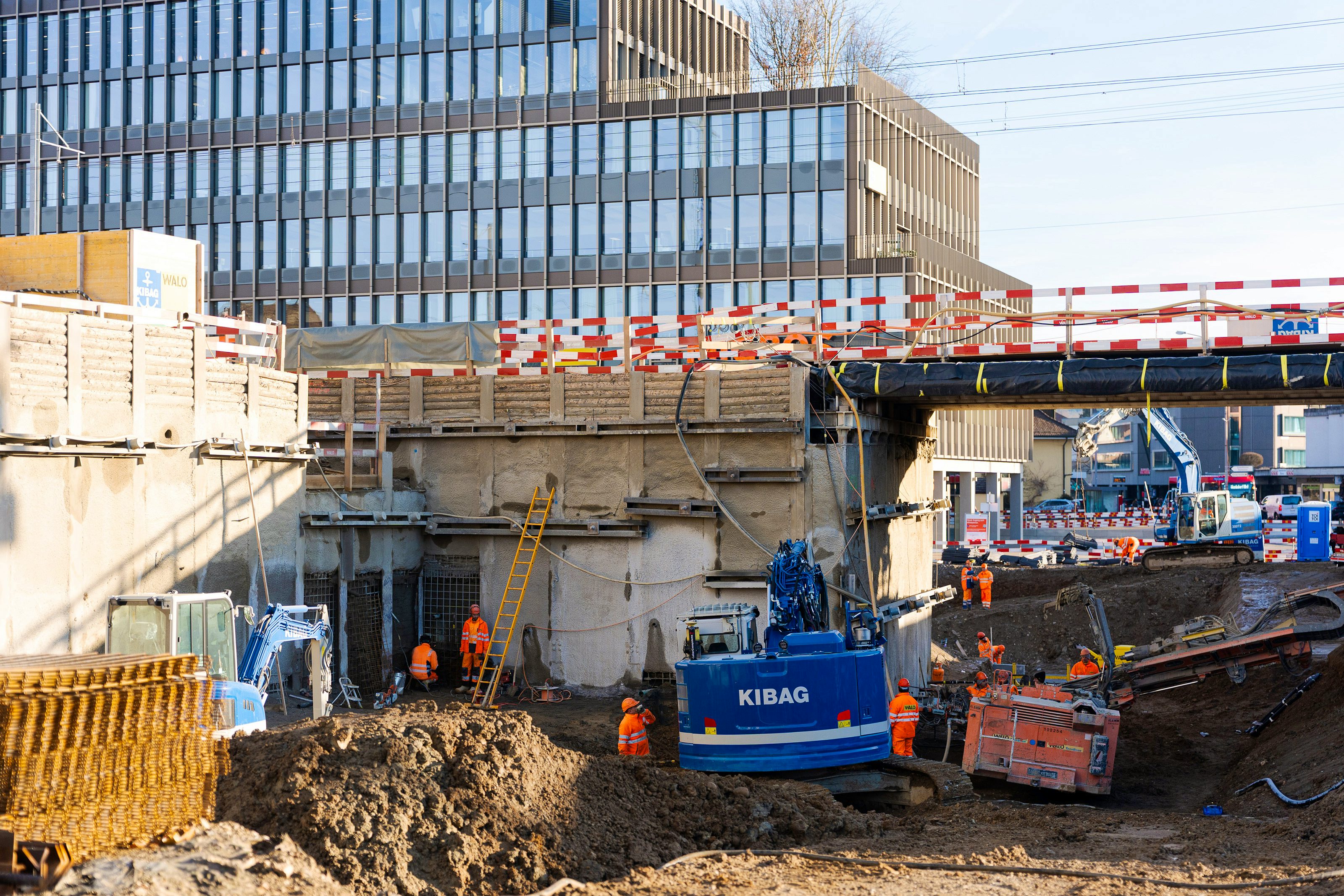

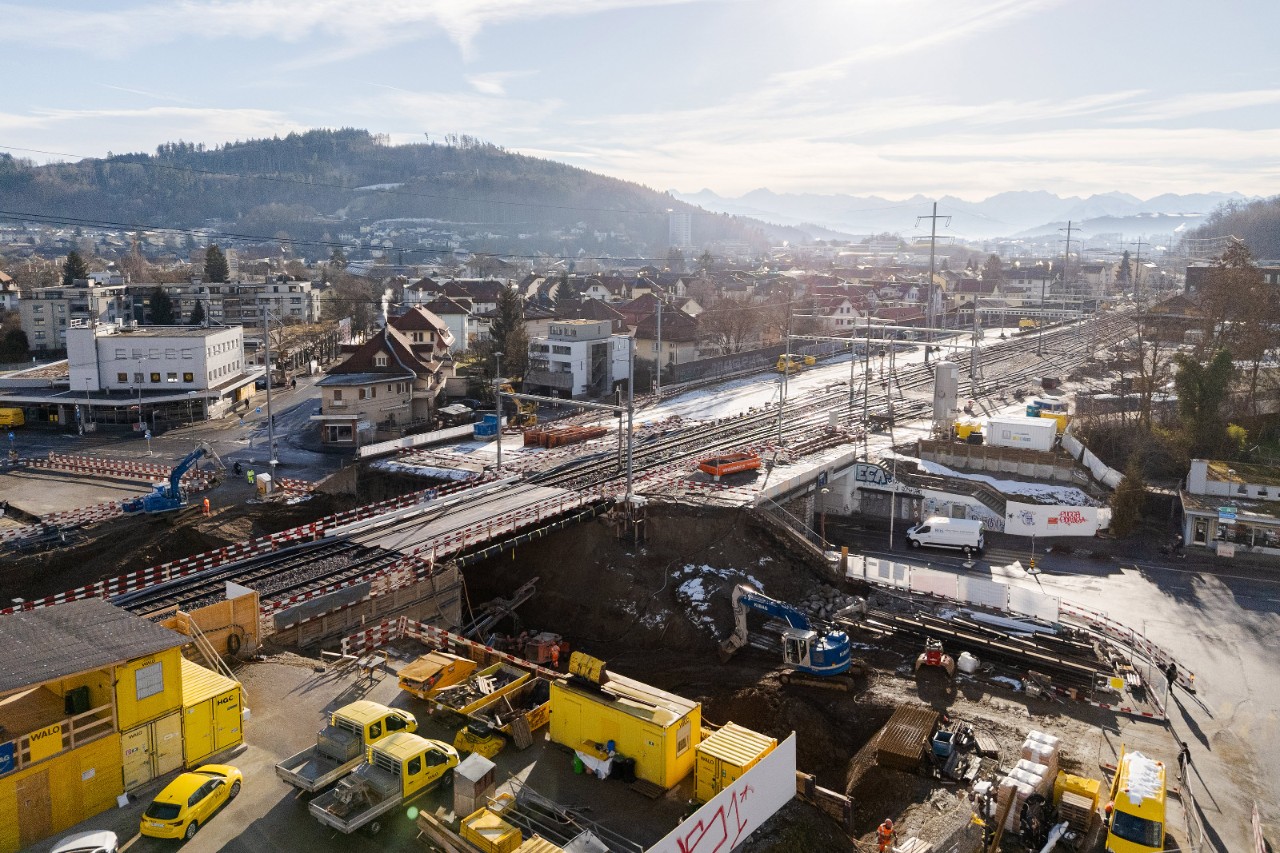

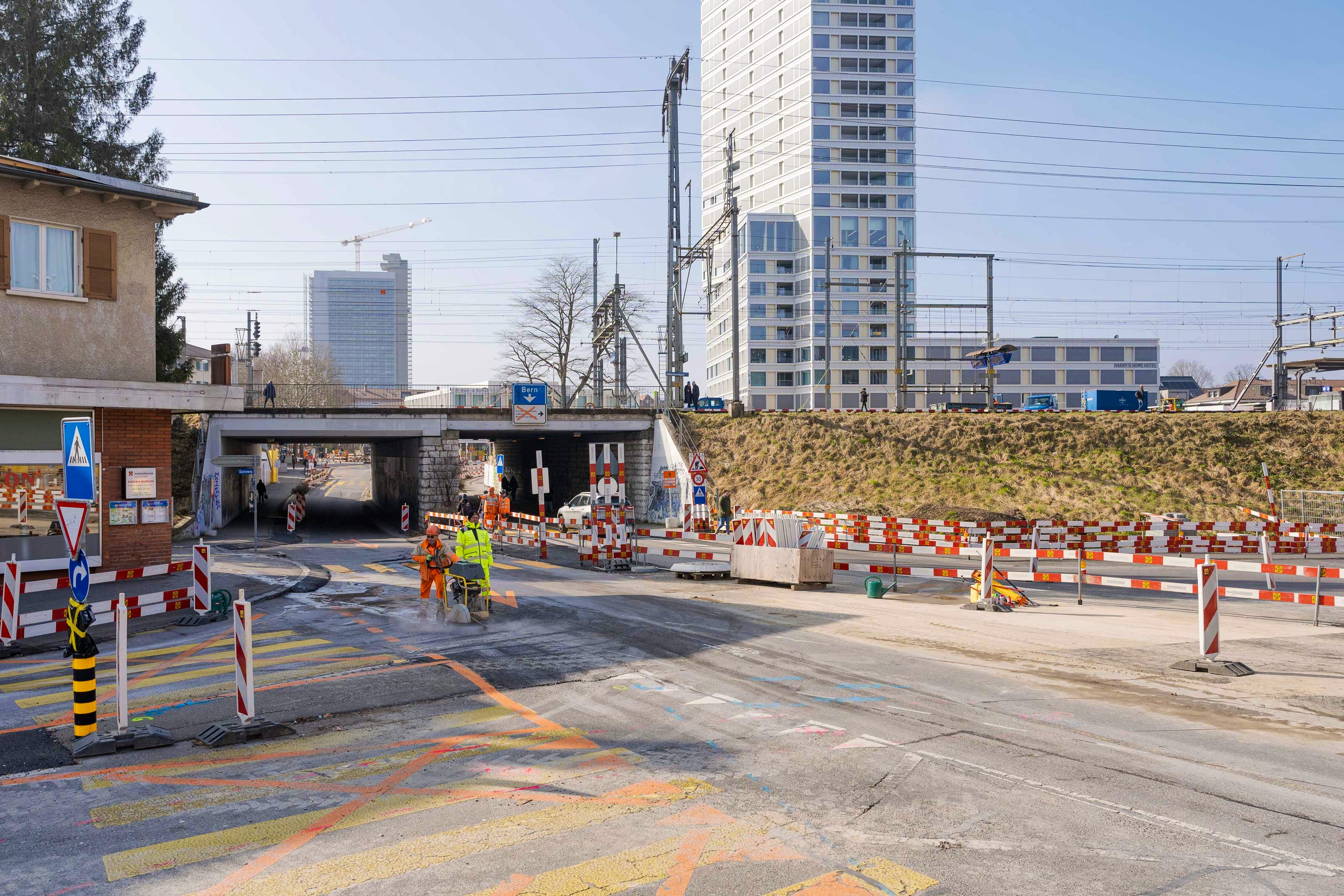

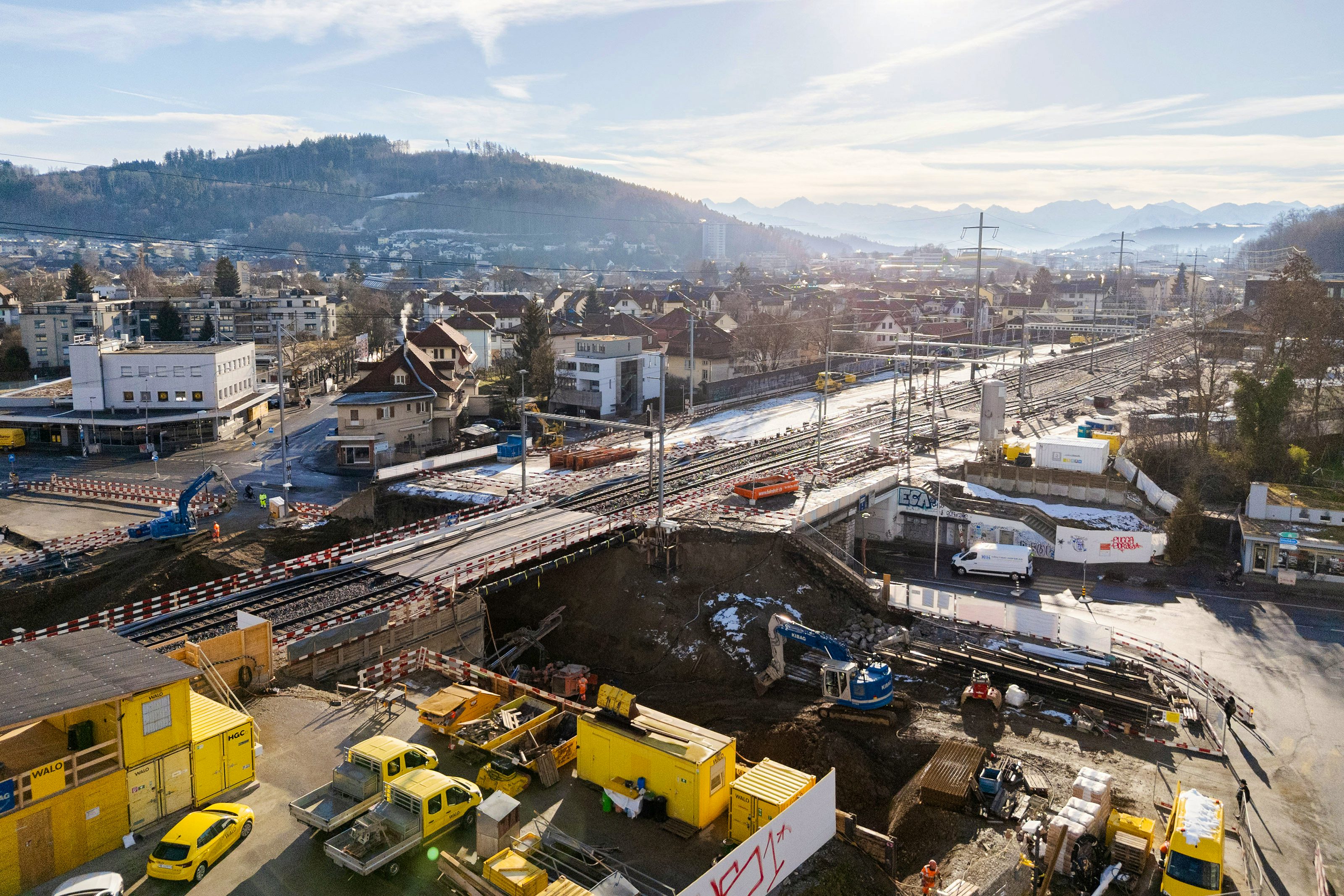

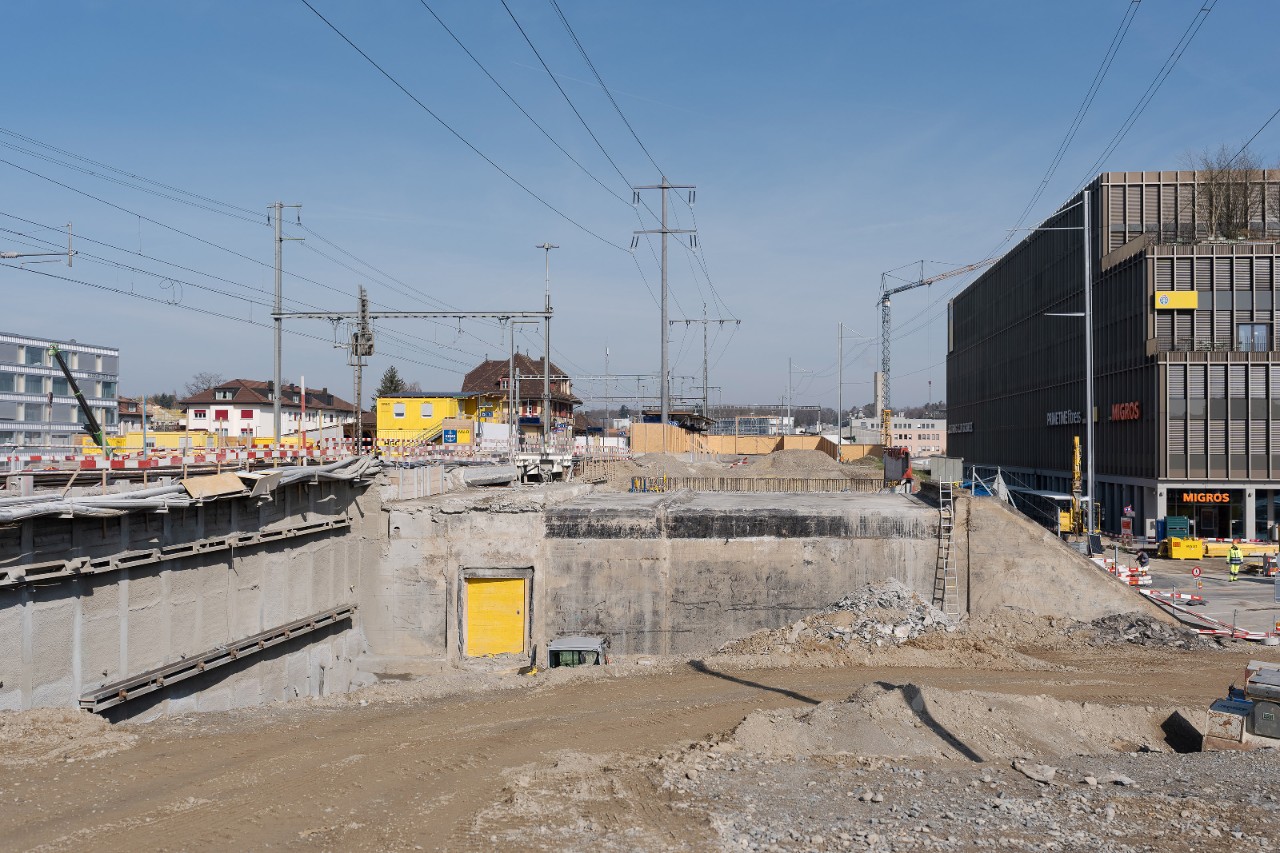

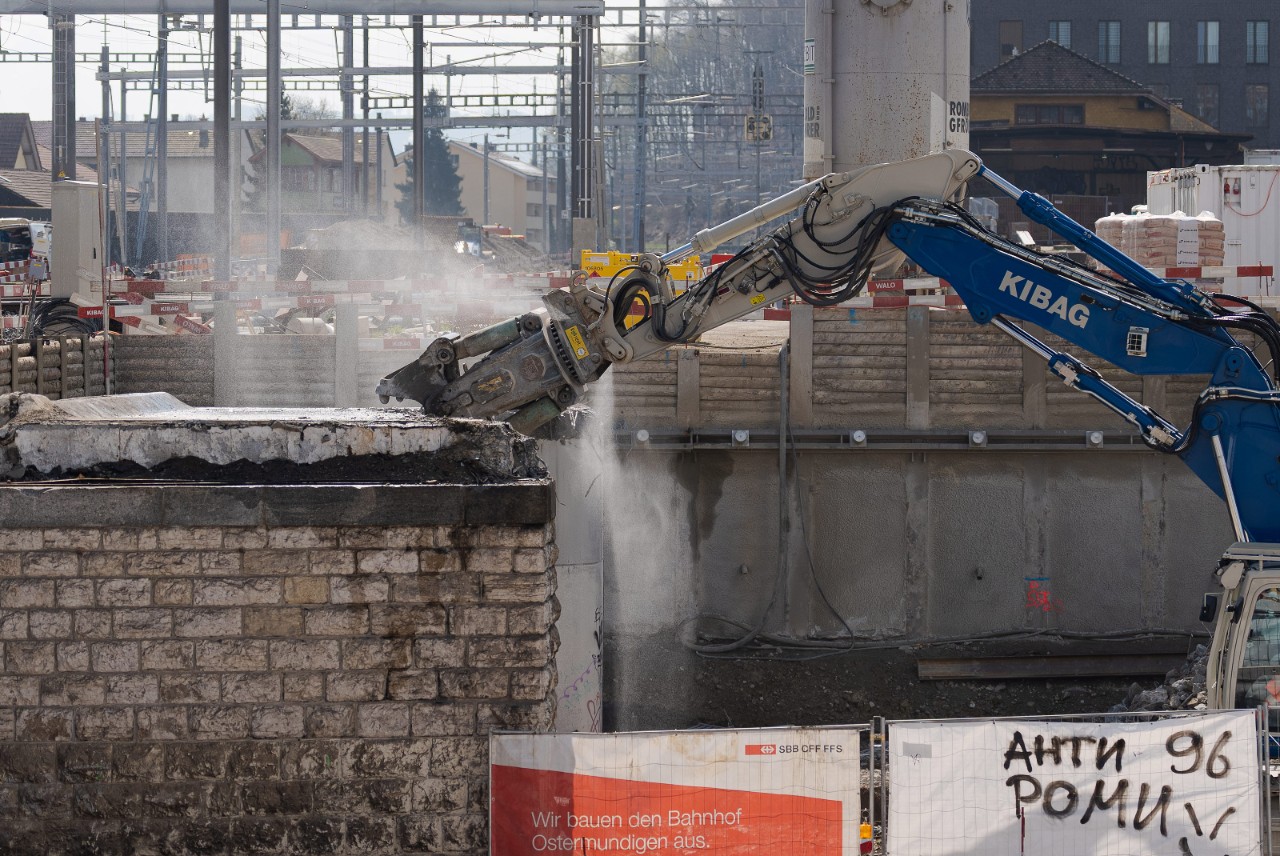

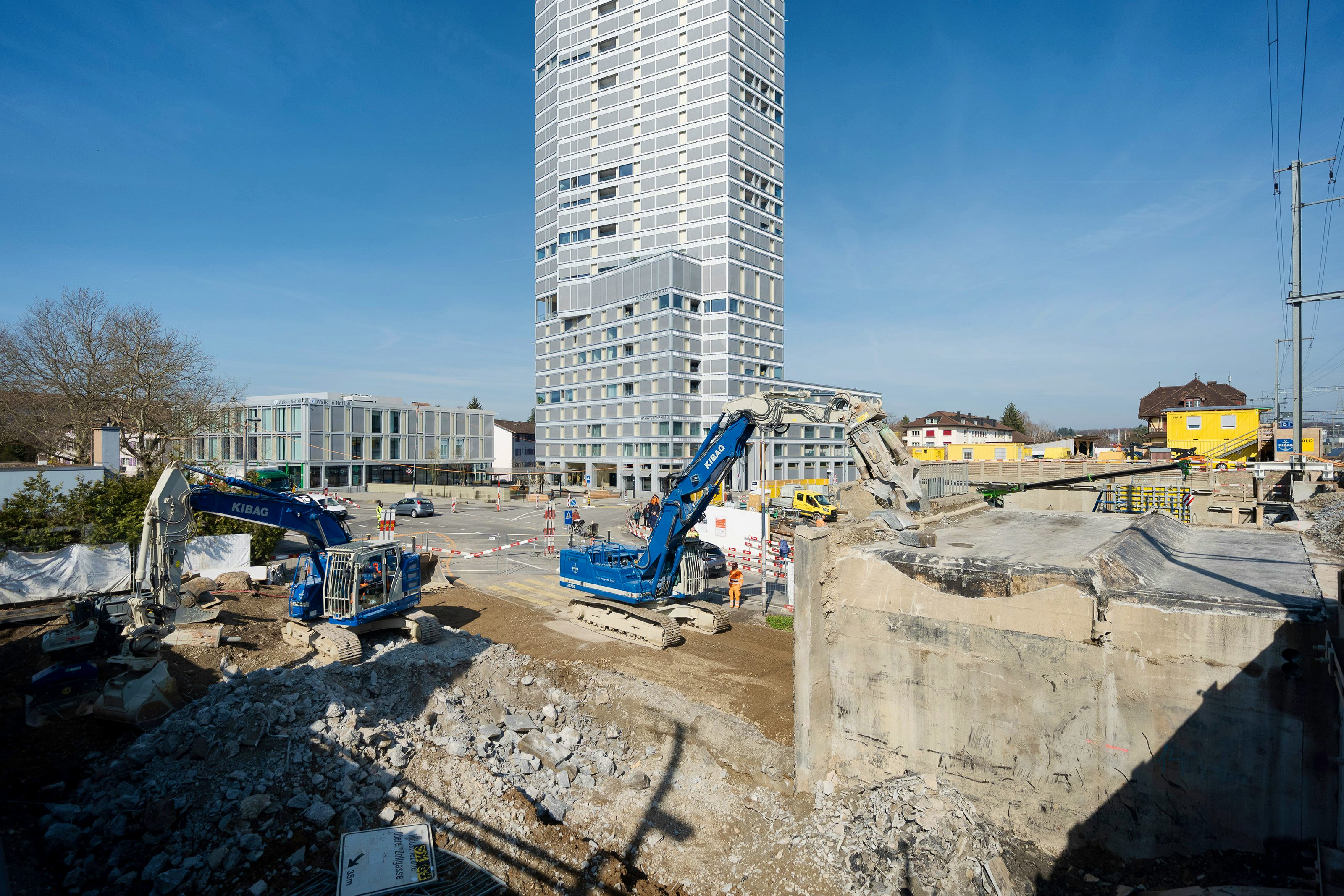

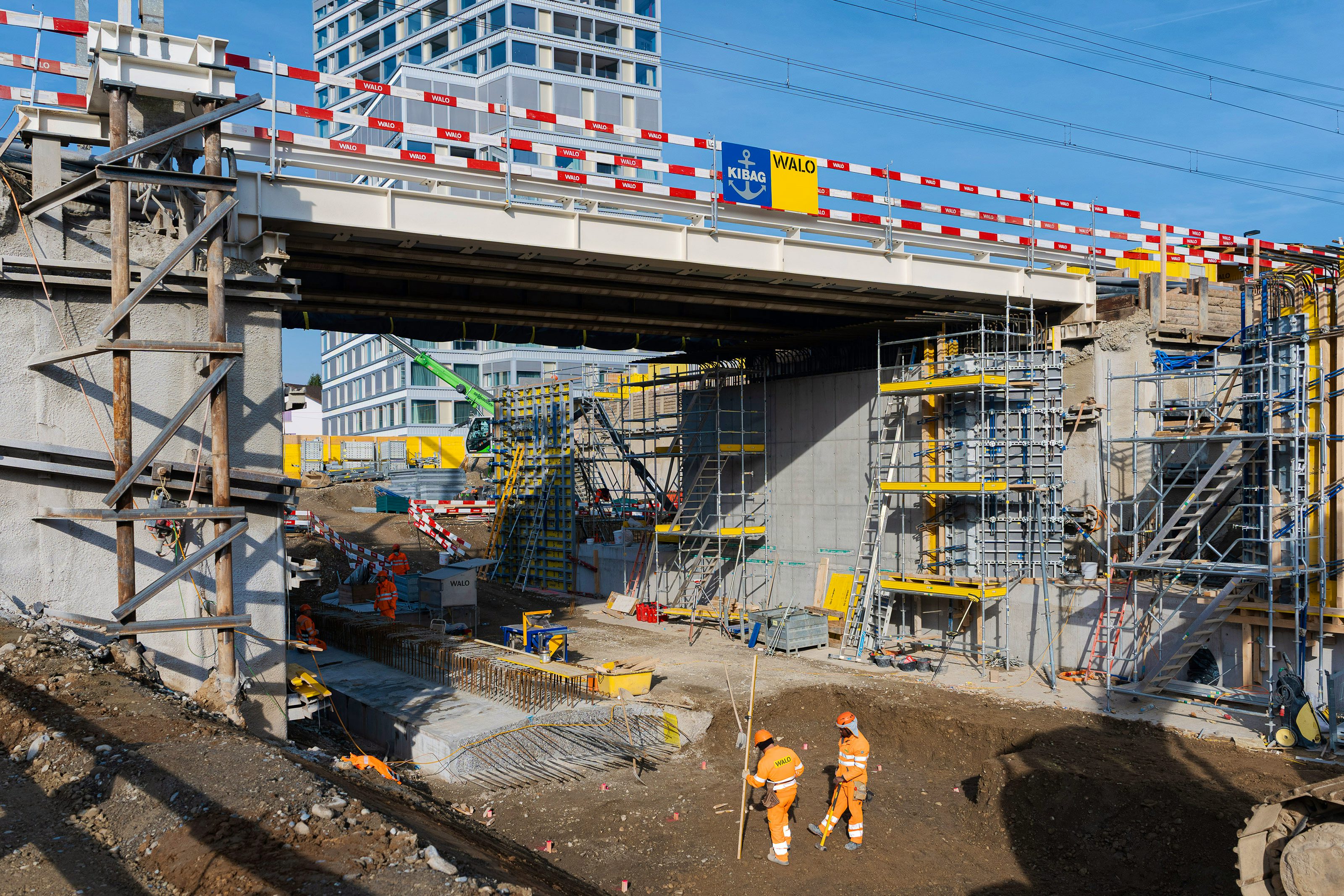

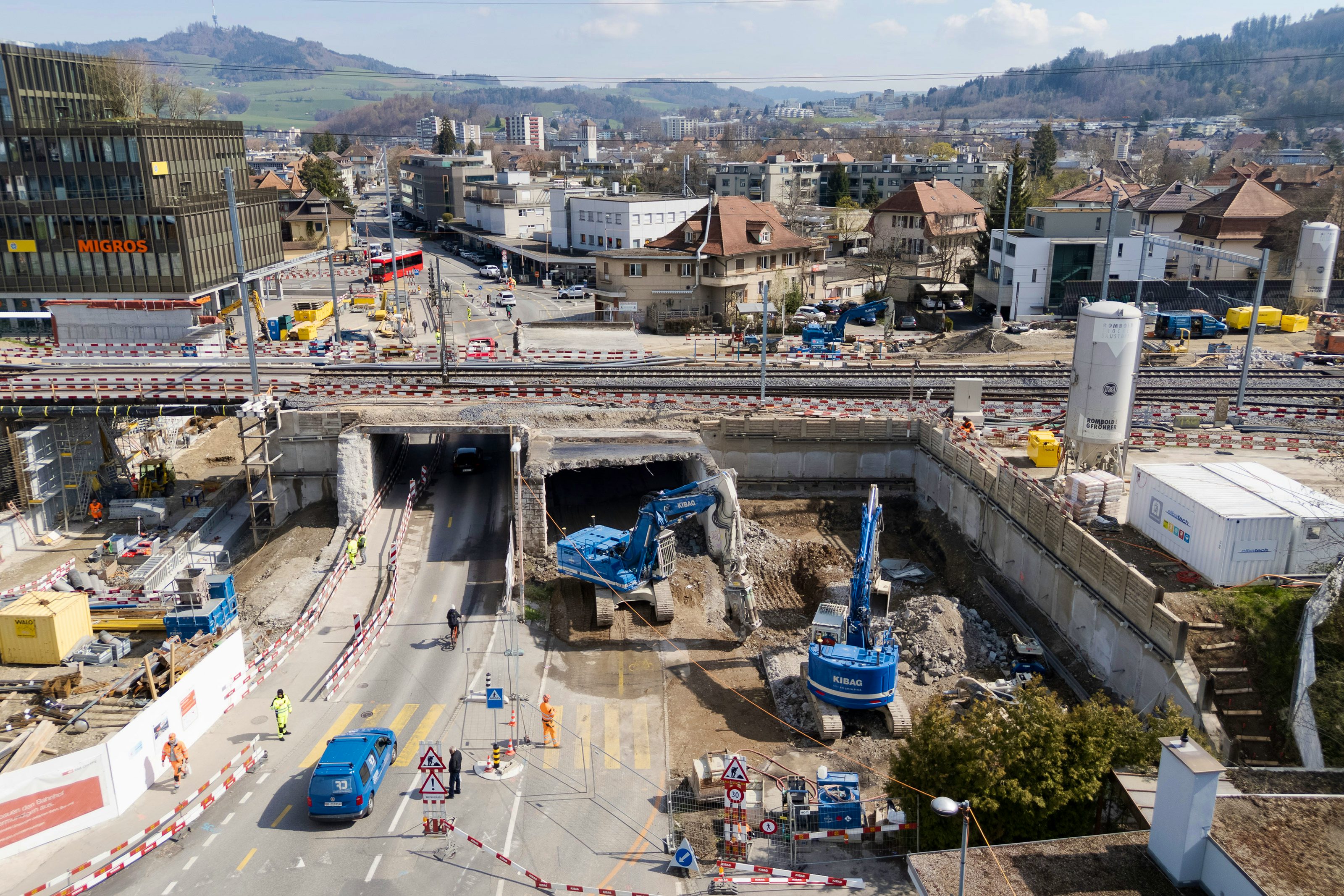

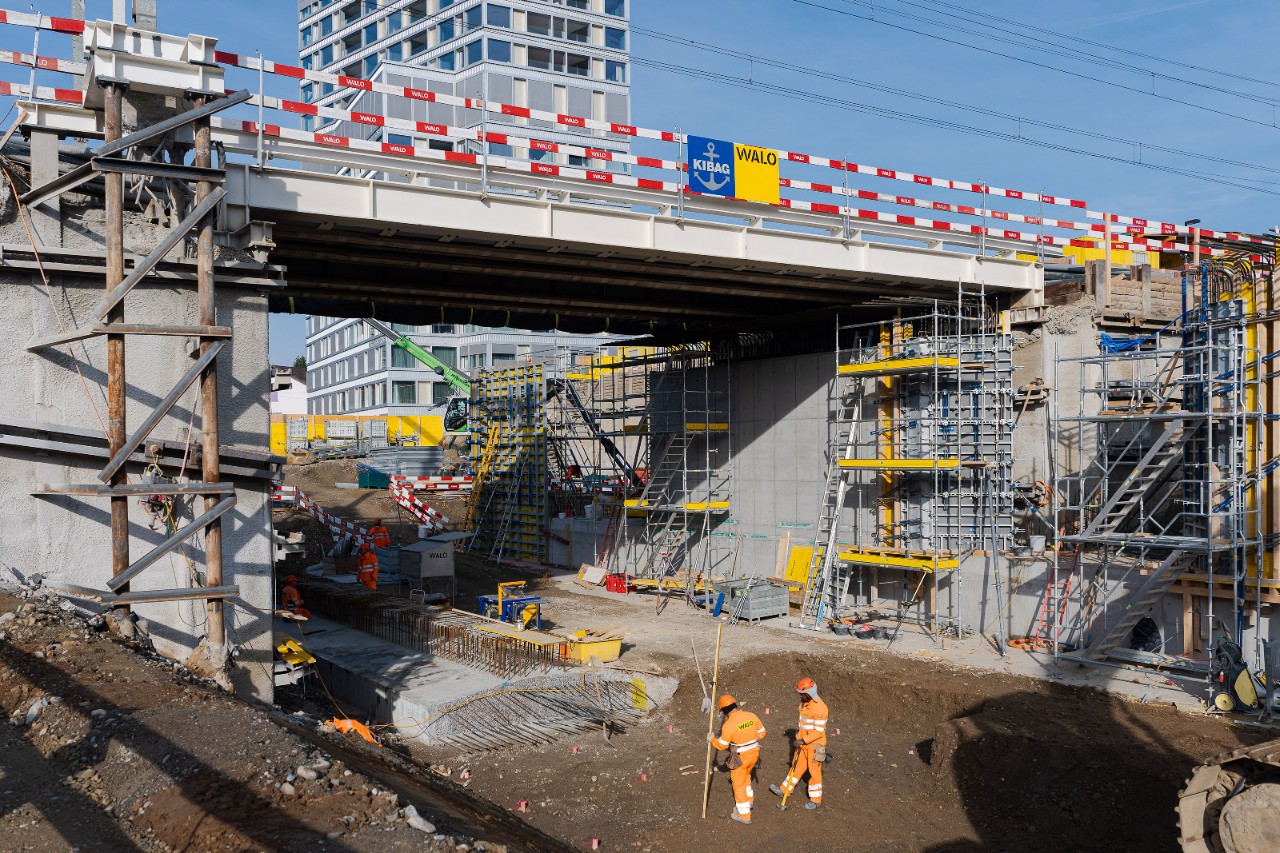

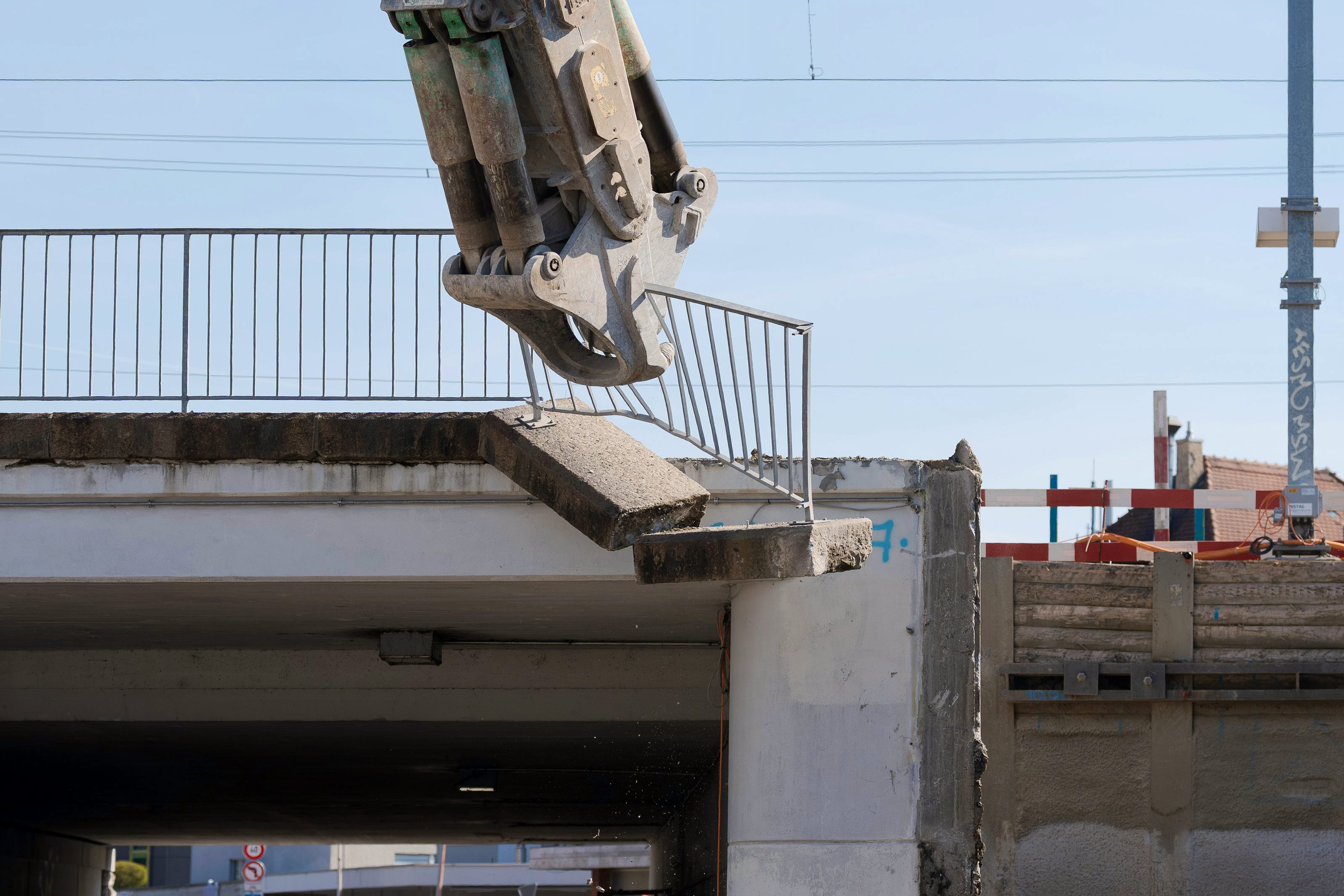

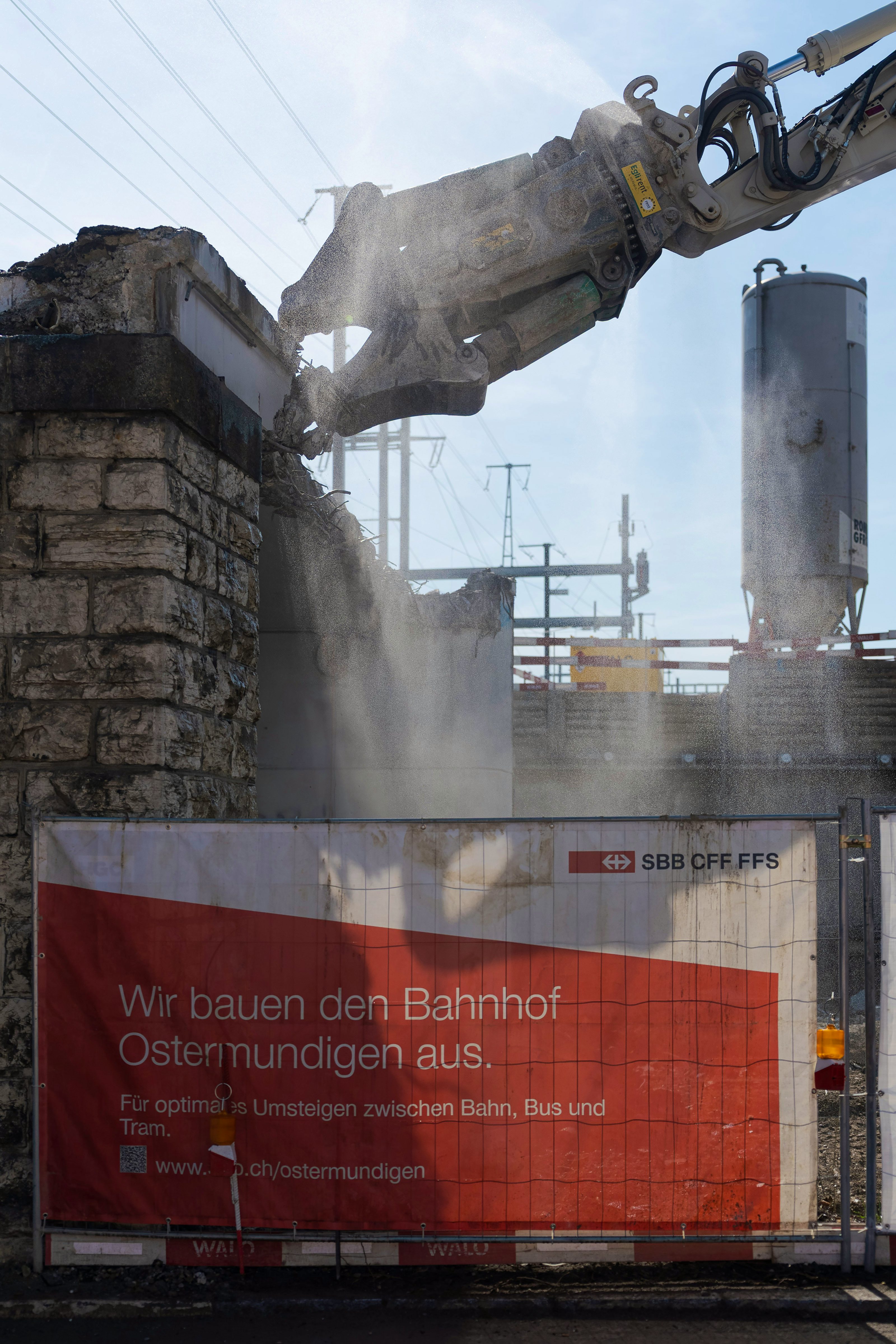

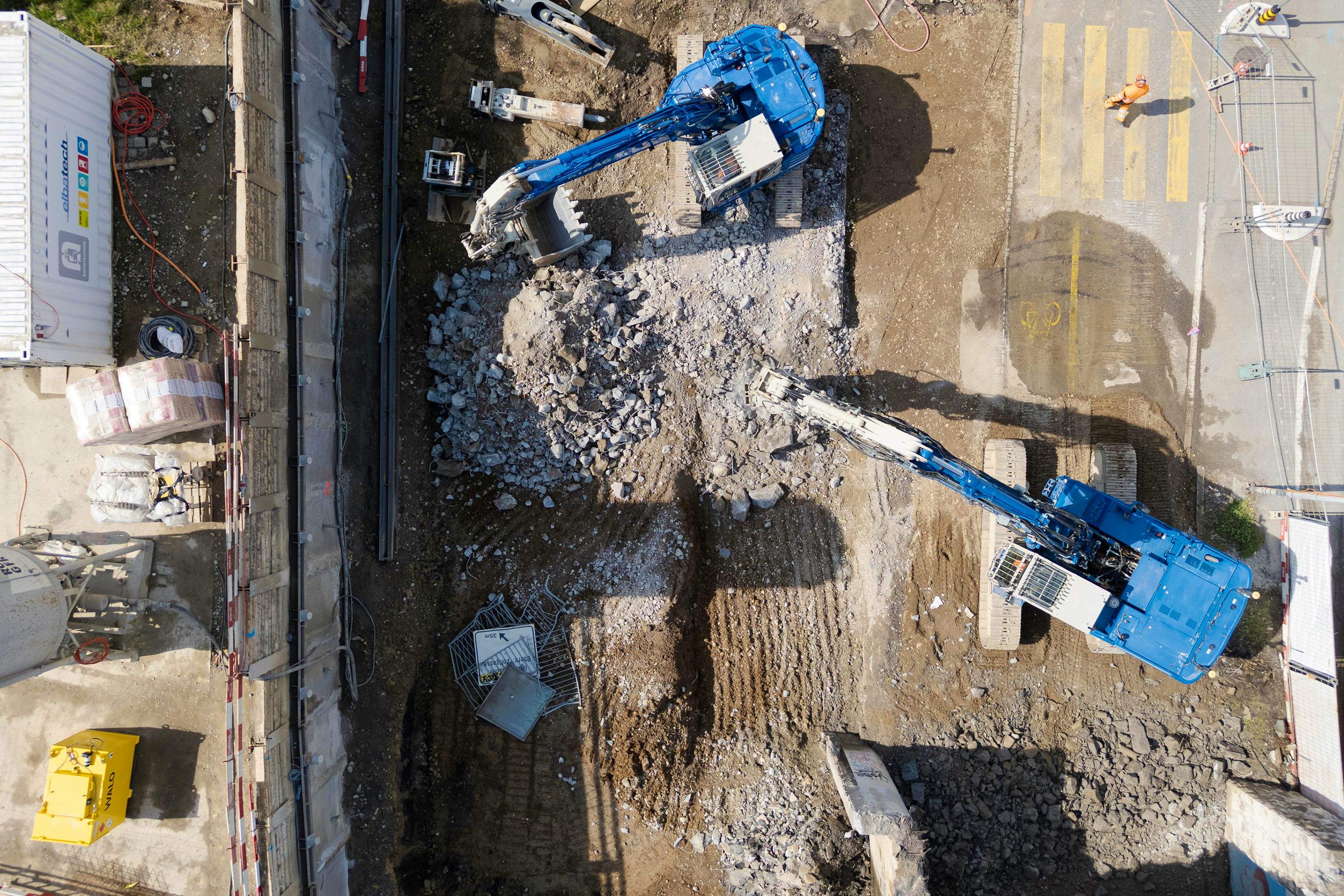

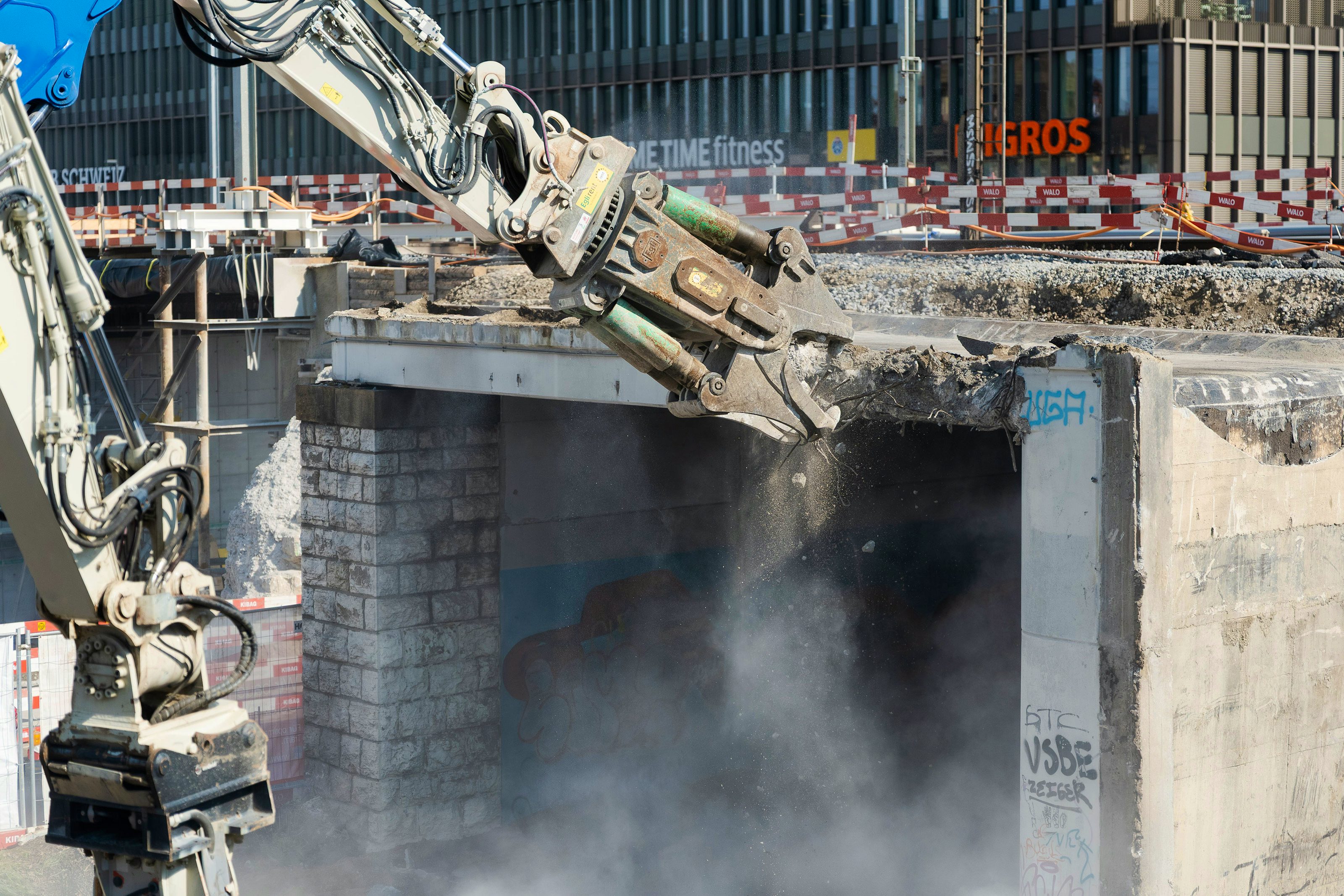

Abbrucharbeiten Unterführung Bernstrasse
13.04. bis 16.04.2026 23.00 – 06.00 Uhr Kabelquerung auf der Höhe Erikaweg
Abbrucharbeiten Unterführung Bernstrasse
20.04. bis 24.04.2026 23.00 – 06.00 Uhr Kabelquerung auf der Höhe Erikaweg
Betonarbeiten Unterführung Bernstrasse

27.04. bis 01.05.2026 23.00 – 06.00 Uhr Kabelquerung auf der Höhe Erikaweg
Betonarbeiten Unterführung Bernstrasse

04.05.2026 23.00 – 06.00 Uhr Betonarbeiten Unterführung Bernstrasse
04.05. bis 08.05.2026 Tagsüber Ausbau der Spundwände im Bereich Gerbestrasse / Dammweg
10.05. bis 14.05.2026 23.00 - 06.00 Uhr Einbau Spundwände Bahnhof Ostermundigen
11.05. bis 15.05.2026 21.00 – 06.00 Uhr Kabelquerung auf der Höhe Erikaweg

18.05. und 29.05.2026 21.00 – 06.00 Uhr Kabelquerung auf der Höhe Erikaweg

01.06. und 02.06.2026 21.00 – 06.00 Uhr Kabelquerung auf der Höhe Erikaweg

08.06.2026 21.00 – 06.00 Uhr Fahrleitungsbau
15.06. bis 19.06.2026 21.00 – 06.00 Uhr Fahrleitungsbau
22.06. bis 23.06.2026 21.00 – 06.00 Uhr Fahrleitungsbau

Die Terminangaben basieren auf dem heutigen Wissensstand. Bei unvorhersehbaren Ereignissen (Wetter usw.) kann das Programm kurzfristig ändern. Allenfalls müssen die Arbeitszeiten und das Terminprogramm der Bauarbeiten spontan den aktuellen Gegebenheiten angepasst werden.

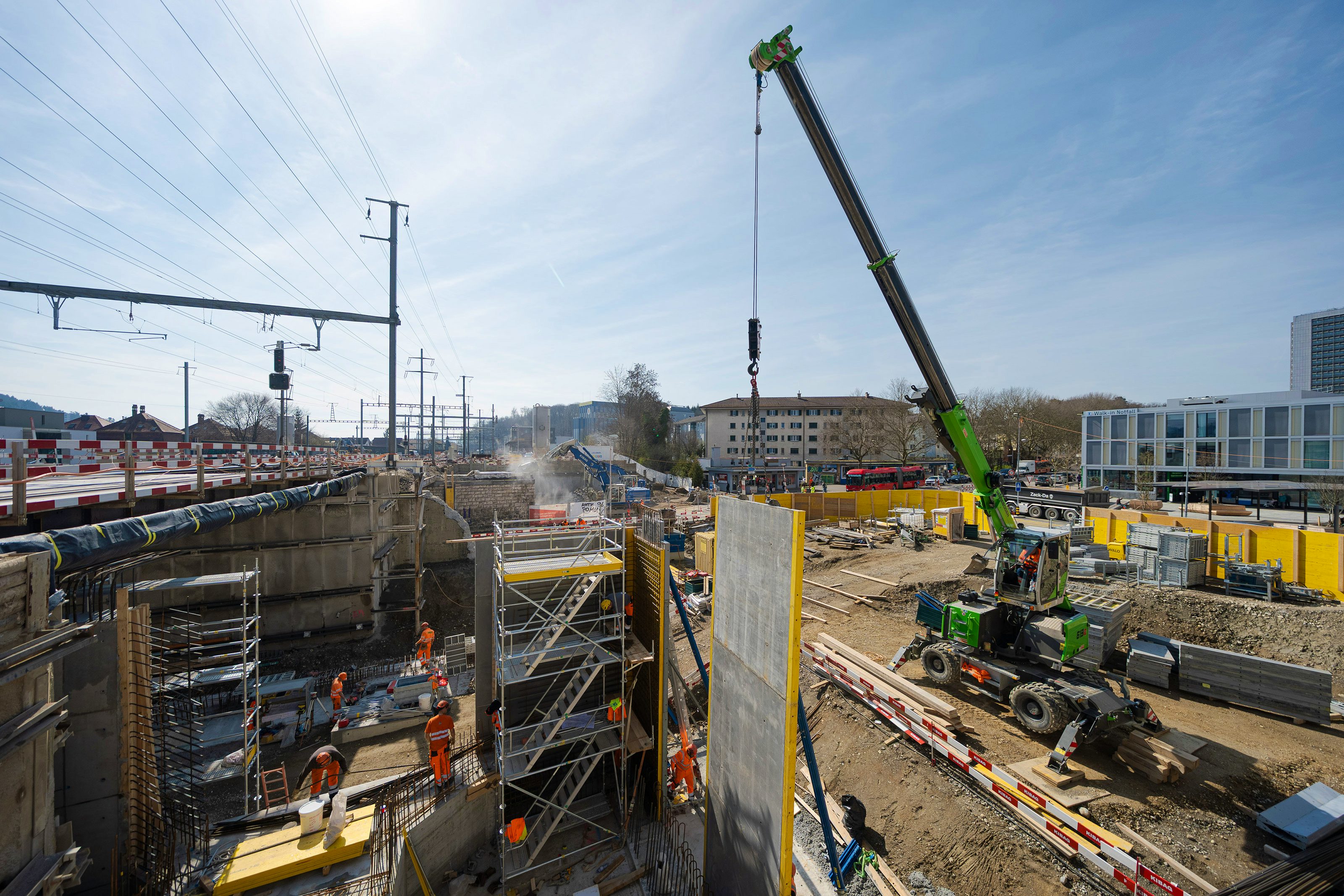

Die Bauarbeiten zum barrierefreien Ausbau und dem ÖV-Knoten Ostermundigen dauern voraussichtlich bis 2031. Danach folgen bis ungefähr 2038 weitere Arbeiten an den Gleisanlagen im Projekt Entflechtung Wankdorf Süd – Ostermundigen.
