Der Ausbauschritt 2025 des Bundes sieht im Bereich der Brücke Bolligenstrasse einen Ausbau von 3 auf 5 Gleise vor. Dafür wird die Brücke Bolligenstrasse von 2023 bis 2026 durch eine grössere Brücke ersetzt. Diese hat eine Spannweite von 31 Metern und ist 28 Meter breit.
Die Brücke wird ersetzt während daneben der Strassenverkehr und darunter der Bahnverkehr weitergeführt werden. Deshalb erfolgt der Ersatz der nördlichen und südlichen Brückenhälfte gestaffelt und der Verkehr fährt jeweils auf der anderen Hälfte. Zusätzlich wurde eine Brücke aus Stahl für den Fuss- und Veloverkehr auf der Nordseite der Brücke Bolligenstrasse erstellt, um Velos und Zufussgehende während des Baus sicher an der Baustelle vorbeizuführen.
Verkehrsführung Bolligenstrasse bis Ende 2025.
- Der Strassenverkehr wird über den neu erstellten Nordteil der Brücke geführt.
- Im Baustellenbereich gilt weiterhin Tempo 30.
- Linksabbiegen aus Richtung Bolligen in Richtung Kleine Allmend ist ausschliesslich für den Busbetrieb möglich.
- Velofahrer:innen und Fussgänger:innen können weiterhin in beide Richtungen die temporäre Brücke auf der Nordseite nutzen.
- In Fahrtrichtung Bolligen müssen sich Velofahrer:innen im Mischverkehr einordnen und es steht ein provisorischer Gehweg zur Verfügung.
Geplante Nachtarbeiten bis August 2025.

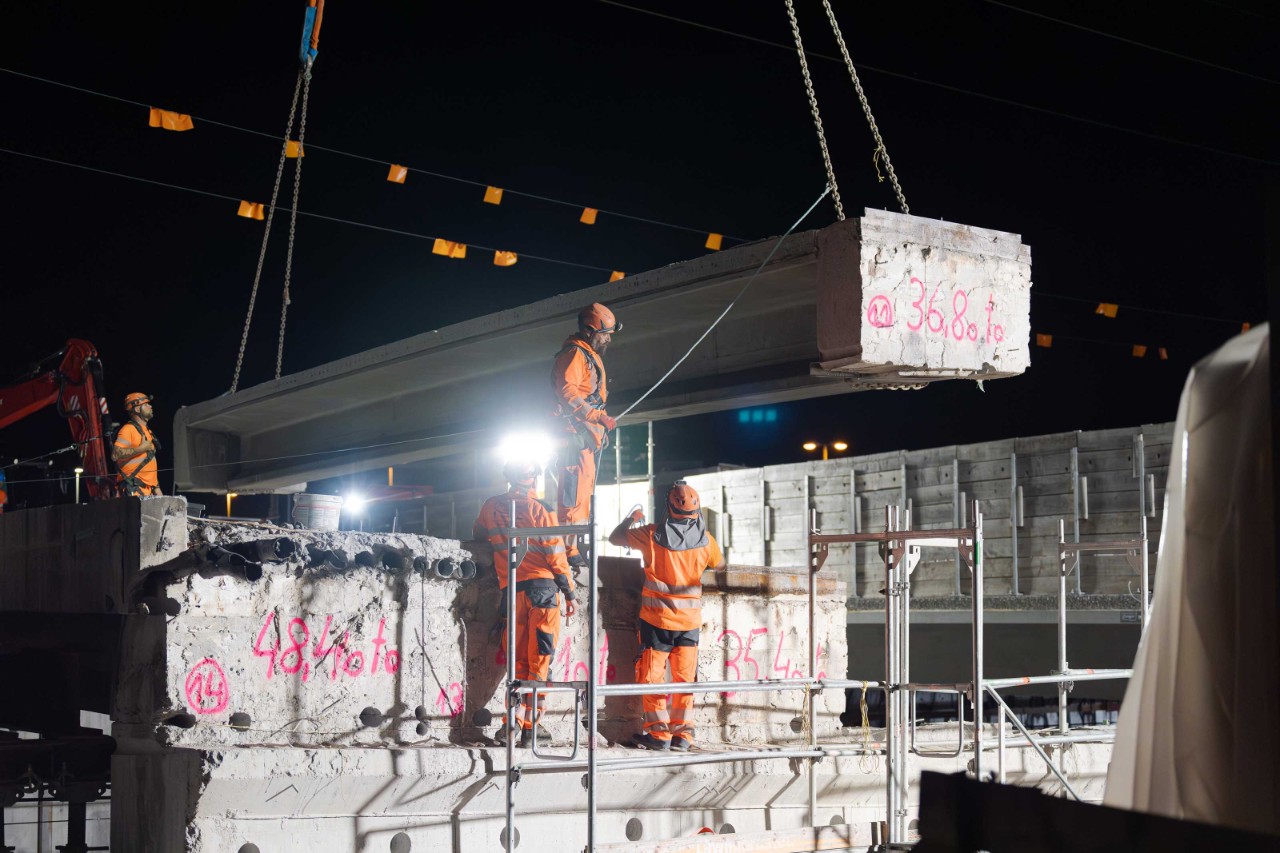

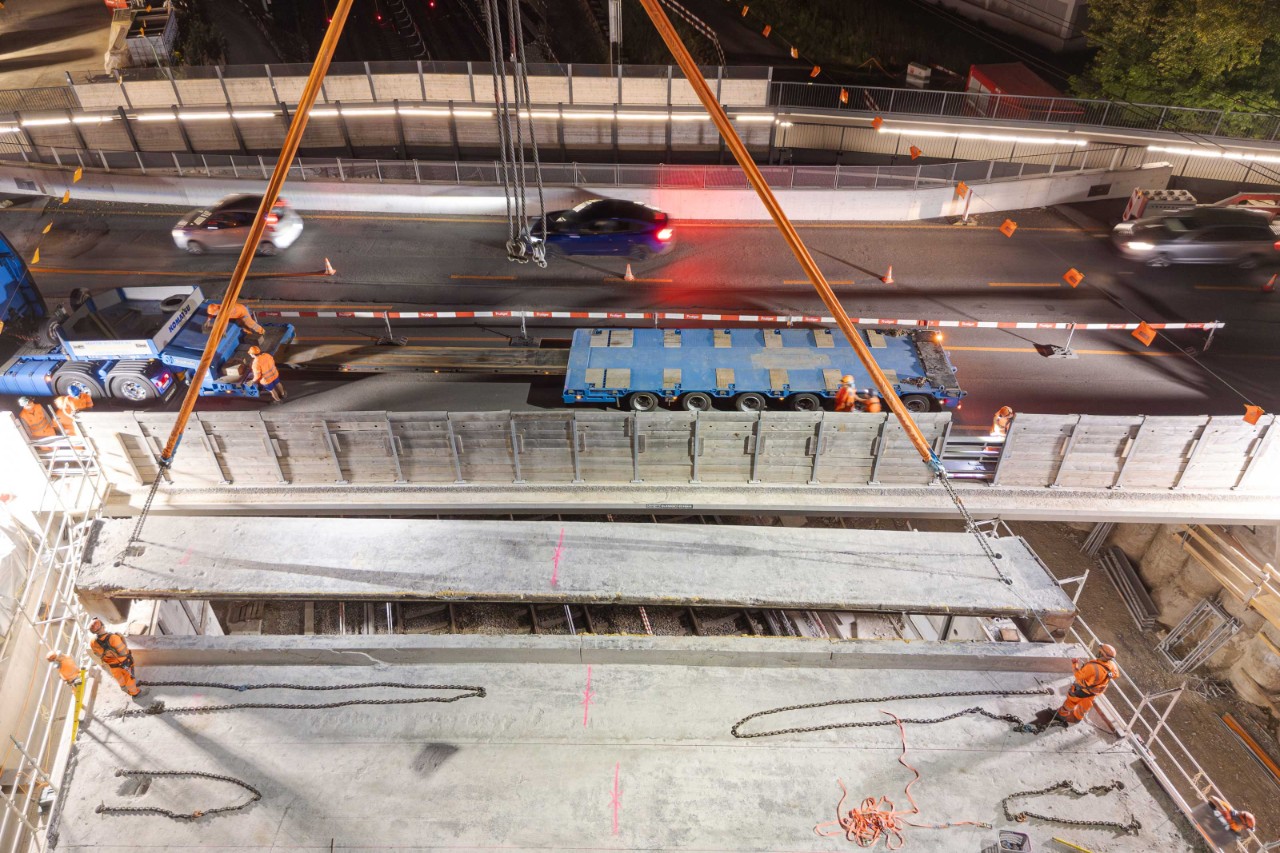

Im Juni und Juli 2025 werden die alten Elemente vom Südteil der Brücke herausgehoben. Gegen Ende Juli 2025 erfolgt dann der Einbau der neuen Brückenträger. Es steht also ein bauintensiver Sommer bevor.

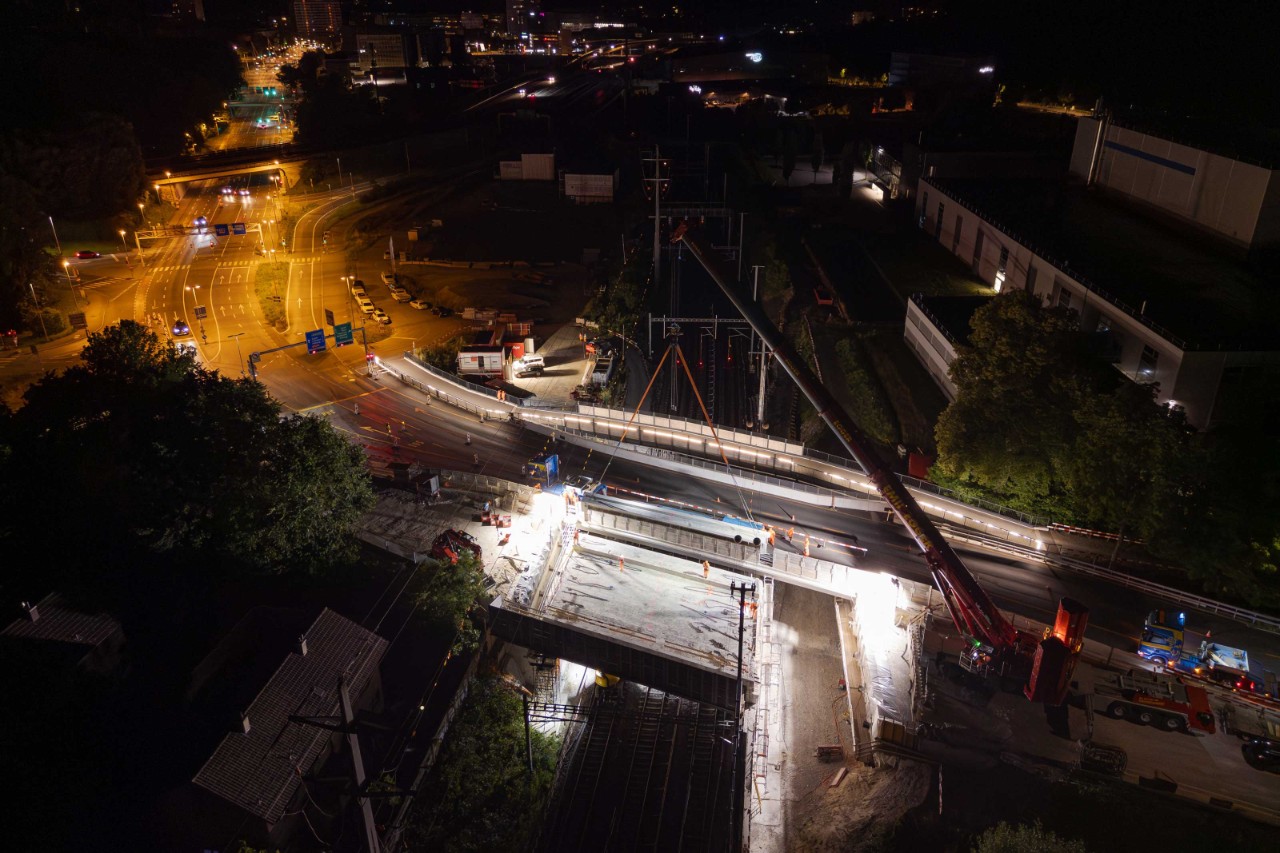

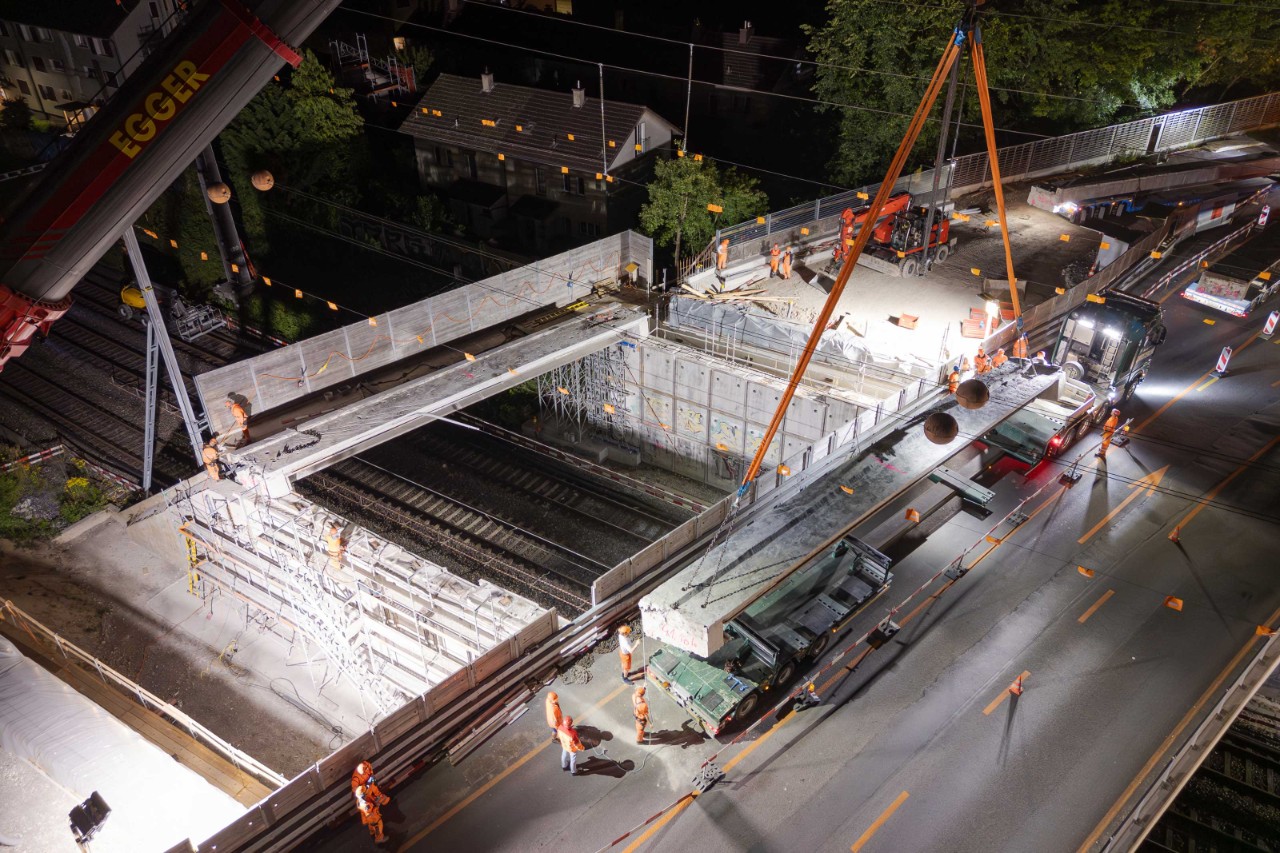

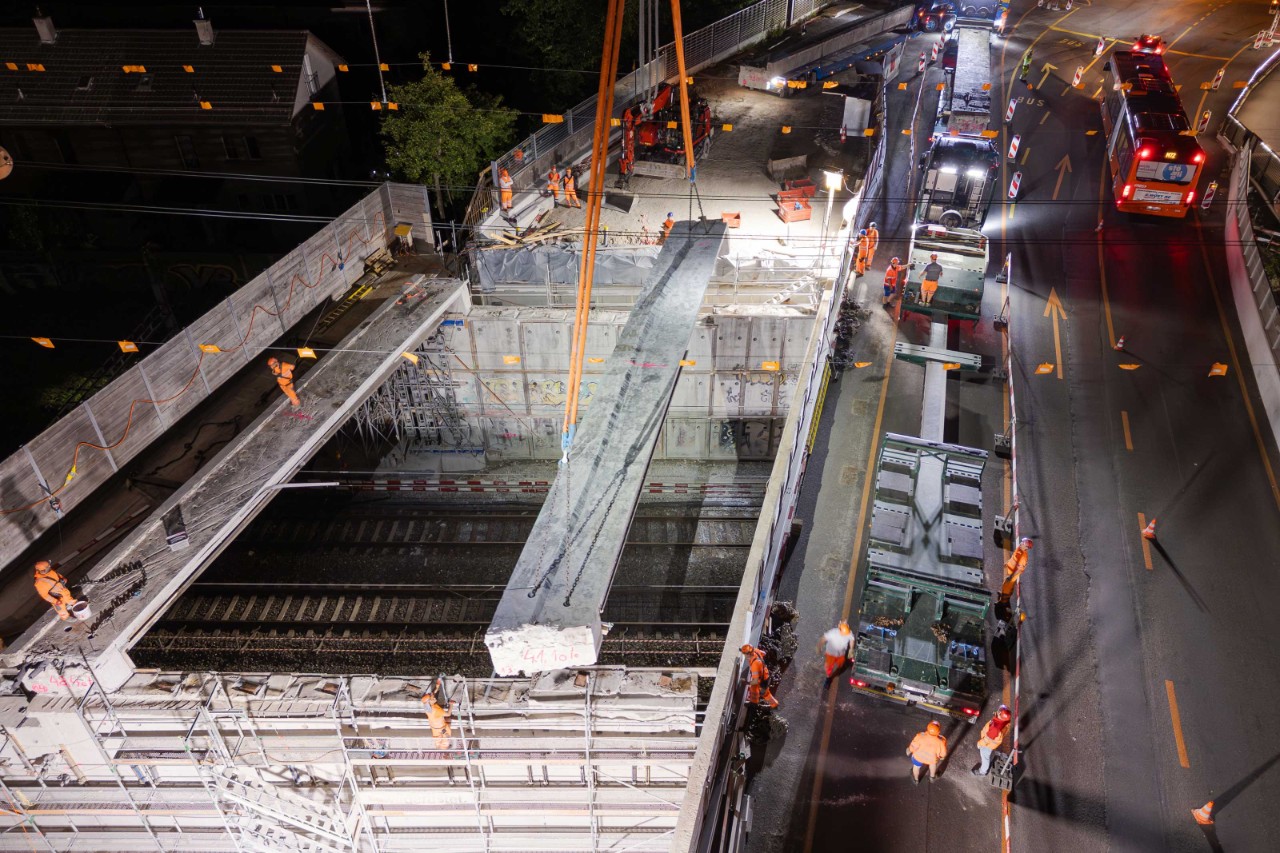

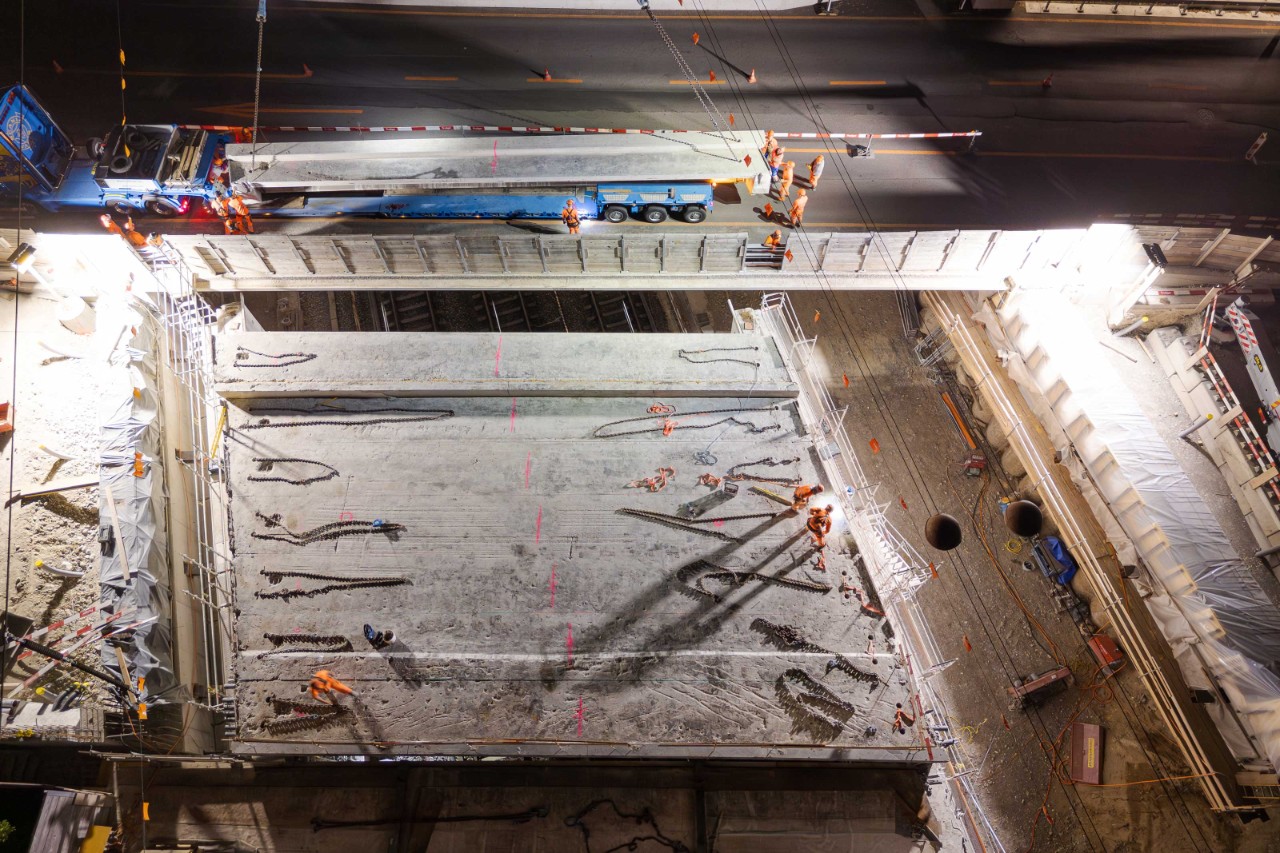

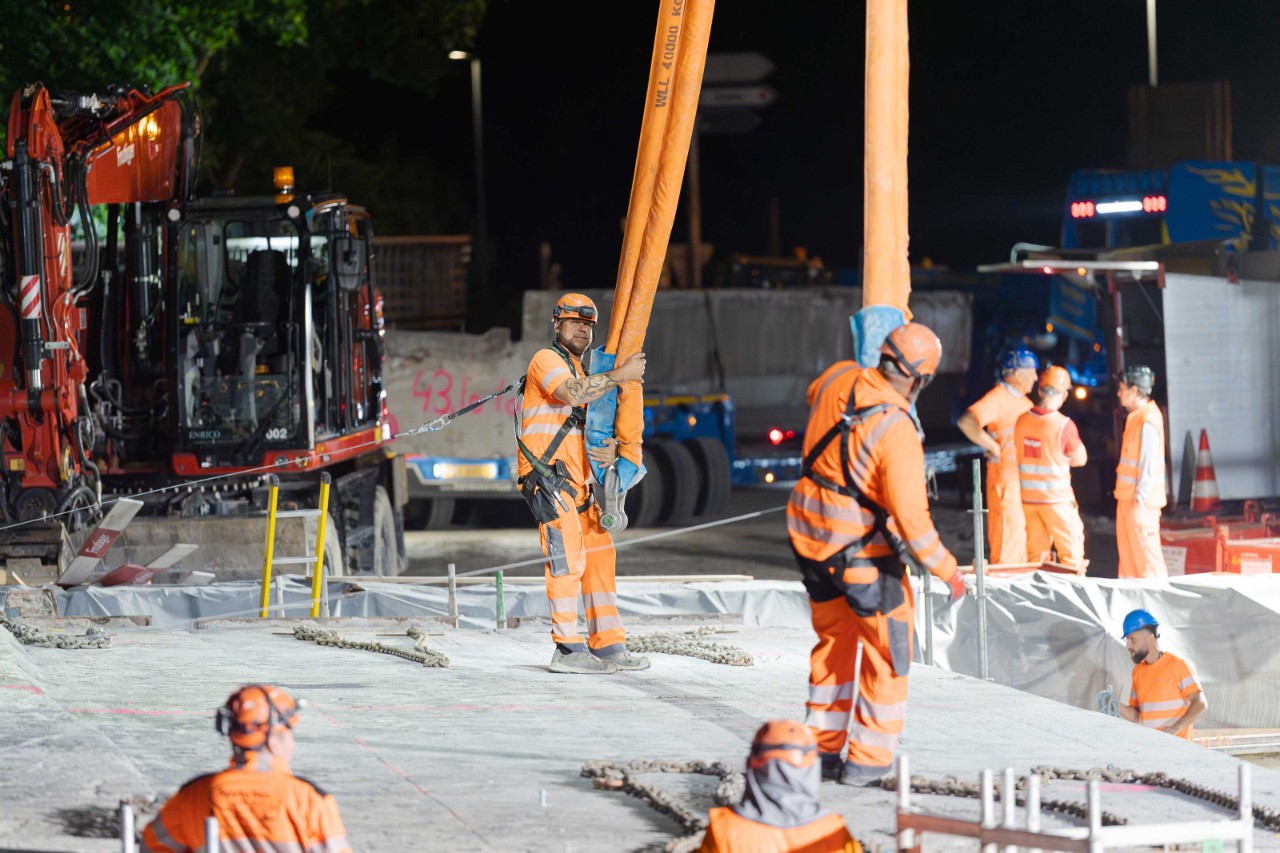

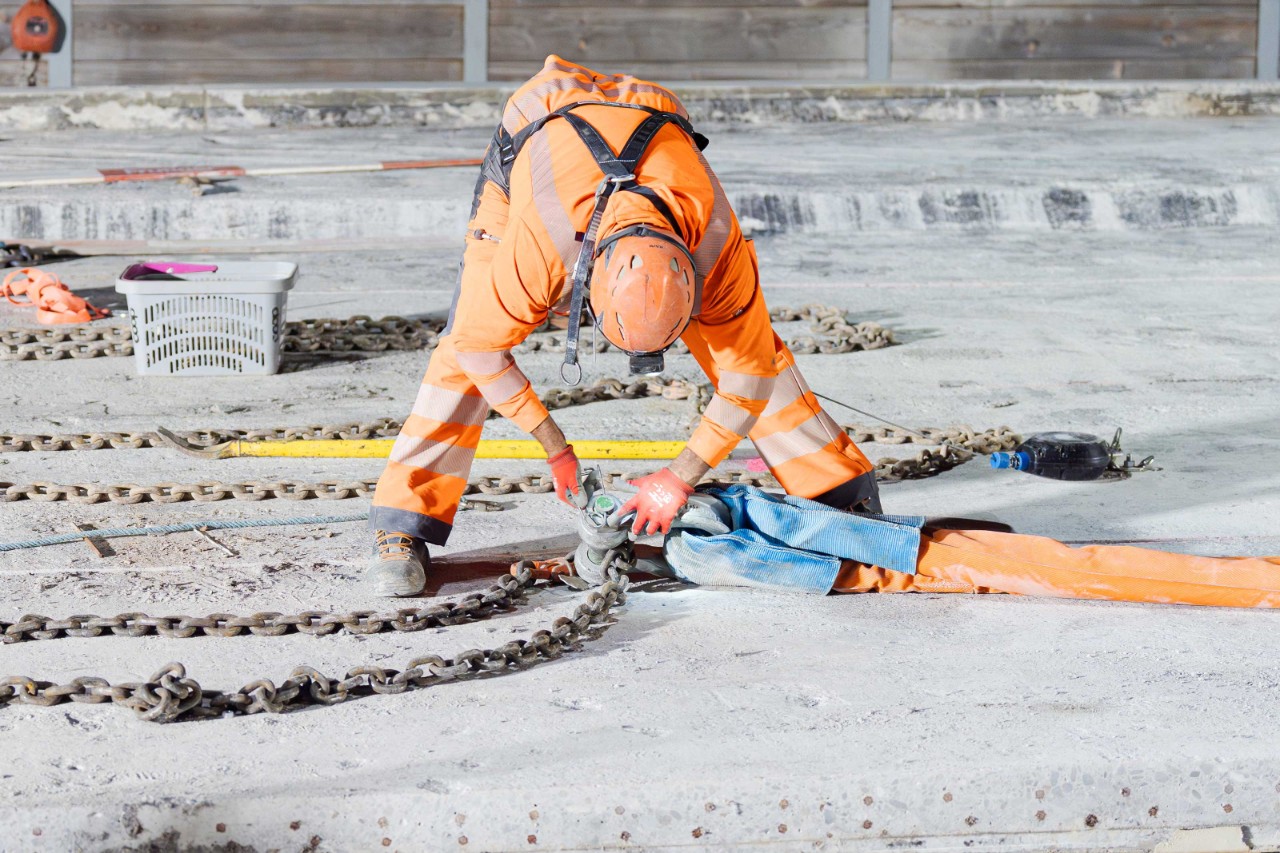

Der Grossteil der Bauarbeiten werden tagsüber stattfinden. Aus Sicherheitsgründen (Nähe der Arbeiten zur Fahrleitung und zu den fahrenden Zügen) müssen wir einen Teil der Arbeiten in der Nacht realisieren, wenn keine Züge fahren. Wir setzen uns dafür ein, die unumgänglichen Lärmemissionen so gering wie möglich zu halten. Für die Unannehmlichkeiten entschuldigen wir uns und bitten Sie um Verständnis.
Datum
|
Zeit
|
Art der Arbeiten
|
05. Juni – 06. Juni 2025
|
22.00 – 06.00 Uhr
|
Montagearbeiten an der Brücke
|
10. Juni – 12. Juni 2025
|
22.00 – 06.00 Uhr
|
Montagearbeiten an der Brücke
|
17. Juni – 19. Juni 2025
|
22.00 – 06.00 Uhr
|
Montagearbeiten an der Brücke
|
22. Juni – 23. Juni 2025
|
22.00 – 06.00 Uhr
|

Abbruch Brückenelemente
|
29. Juni – 30. Juni 2025
|
22.00 – 06.00 Uhr
|
Reserve Abbruch Brückenelemente
|
08. Juli – 12. Juli 2025
|
22.00 – 06.00 Uhr
|

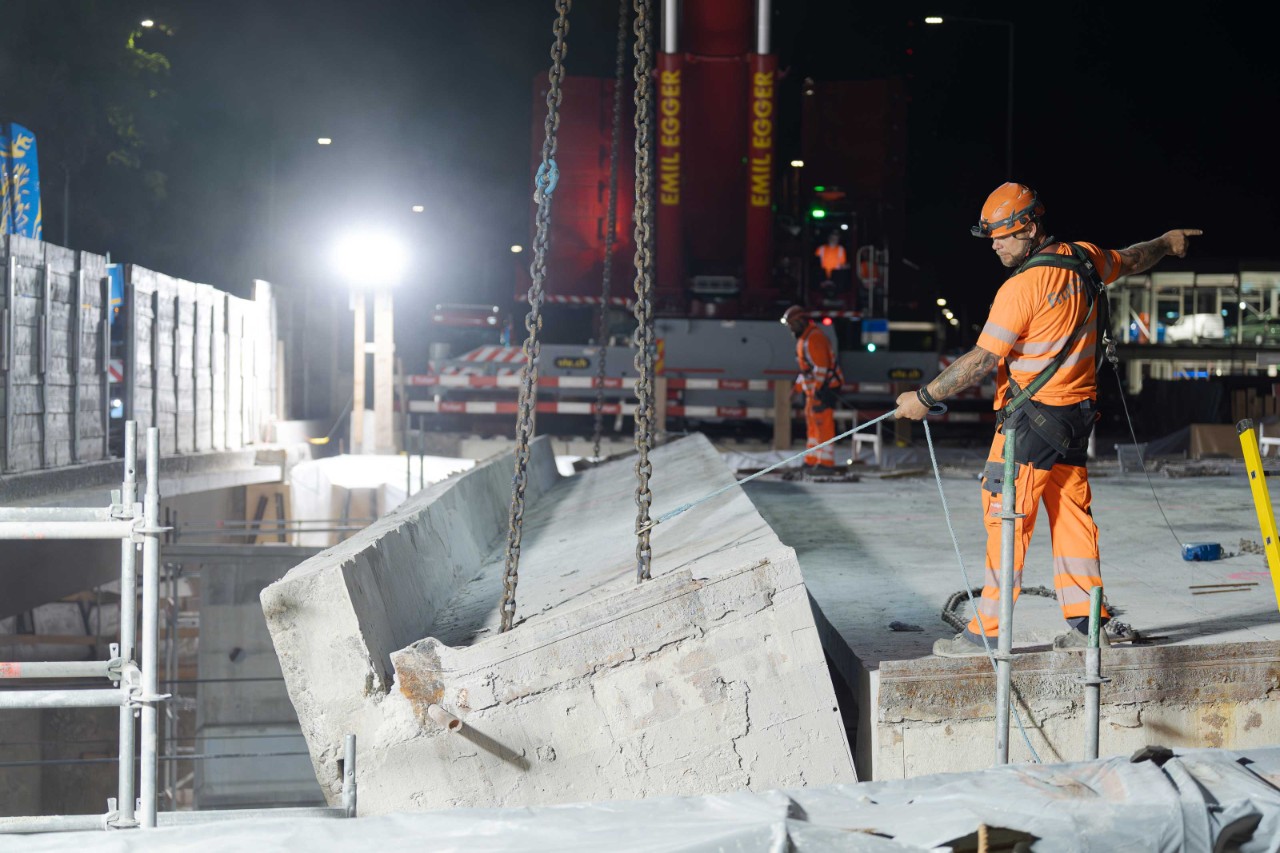

Abbruch Widerlagerwände
|
15. Juli – 16. Juli 2025
|
22.00 – 06.00 Uhr
|
Abbruch Widerlagerwände
|
27. Juli – 28. Juli 2025
|
22.00 – 06.00 Uhr
|

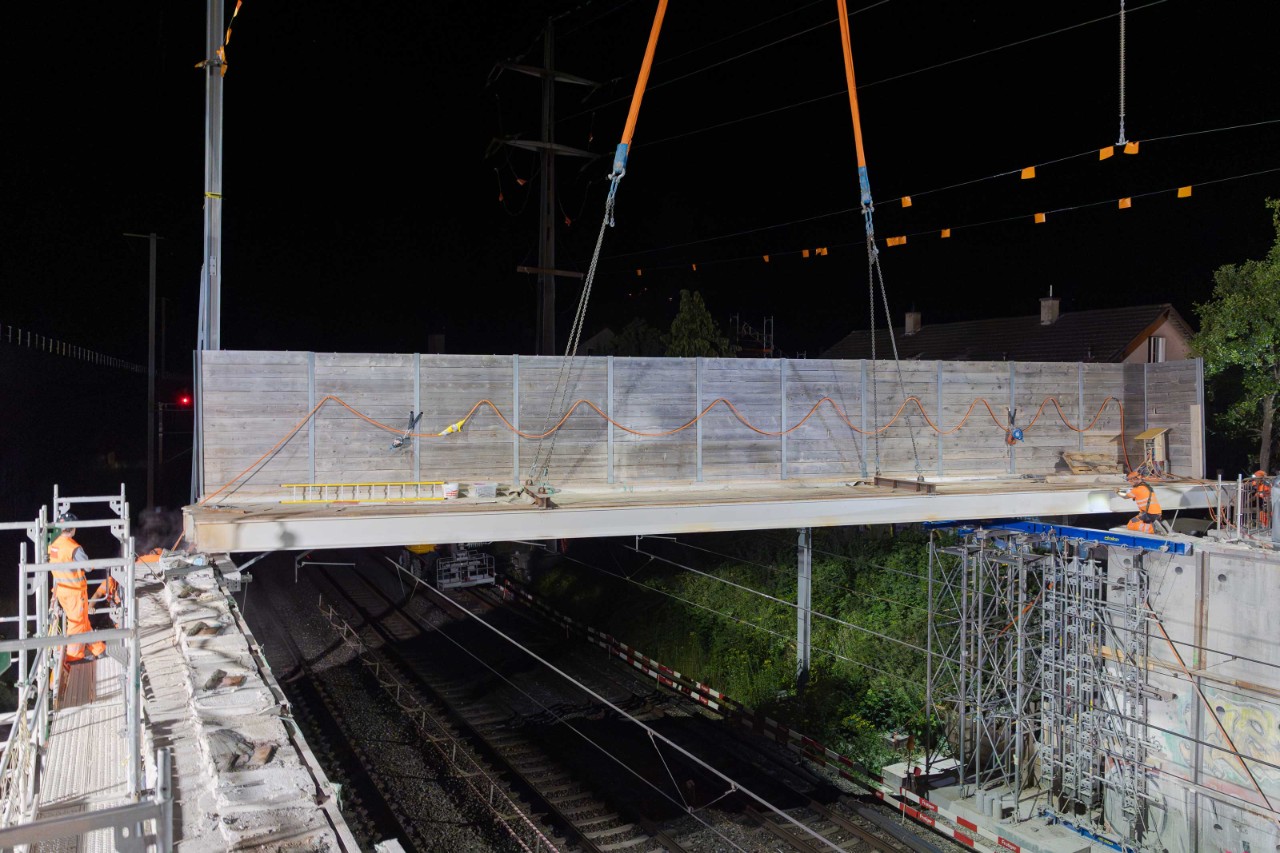

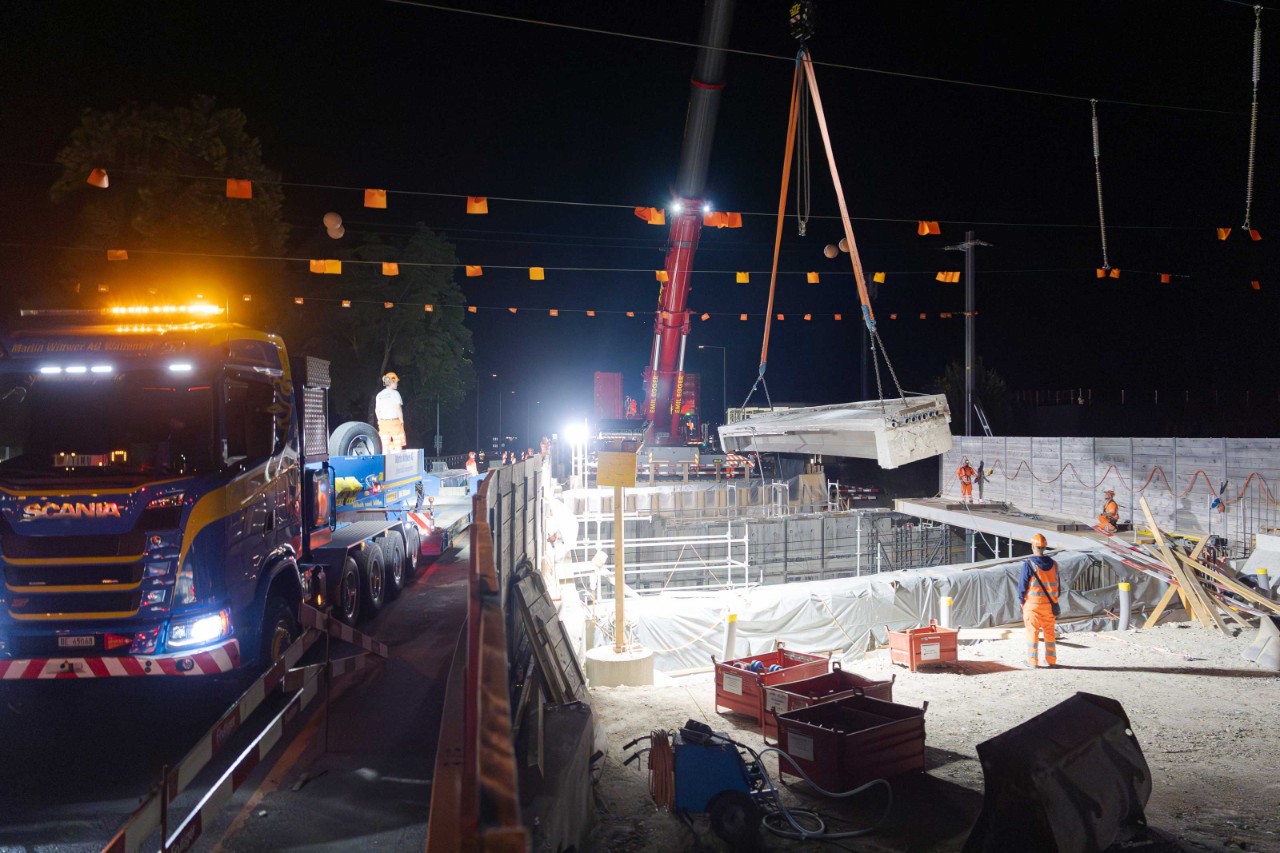

Einbau Brückenelemente
|
03. August – 04. August 2025
|
22.00 – 06.00 Uhr
|
Montagearbeiten an der Brücke
|
Die Terminangaben basieren auf dem heutigen Wissensstand. Bei unvorhersehbaren Ereignissen (Wetter, usw.) kann das Programm erneut kurzfristig ändern. Allenfalls müssen die Arbeitszeiten und das Terminprogramm der Bauarbeiten spontan den aktuellen Gegebenheiten angepasst werden.
