Instandsetzung Grenzacherbrücke in Muttenz.
Die SBB setzt von 2023 bis 2027 die Grenzacherbrücke in Muttenz in Stand. Ziel des Bauprojektes ist, dass die Strassenüberführung wieder zweispurig und in beiden Richtungen befahren werden kann.
Die zweispurige Strassenüberführung Grenzacherstrasse überquert beim Bahnhof Muttenz die Hauptgleise der SBB, die beiden Rangierbahnhöfe Basel 1 und 2 sowie die Autobahn A2/A3. Sie besteht aus drei Brückenobjekten mit Baujahr 1995, 1994 und 1963.
Das nördlichste und älteste Brückenobjekt, welches den Rangierbahnhof Basel II und die Autobahn überquert, ist gemeinsames Eigentum von der SBB und dem Bundesamt für Strassen (ASTRA). Es erfüllt die aktuellen Anforderungen für einen zweispurigen Gegenverkehr nicht mehr.
Der motorisierte Verkehr konnte deshalb die ganze Überführung, beziehungsweise alle Brückenobjekte, seit April 2013 nur mehr im einspurigen Einbahnverkehr Richtung Birsfelden befahren. Velos und Mofas konnten die Brücke in beiden Richtungen nutzen, auf einer separaten Fahrspur.
Ziel des Bauprojektes ist, dass die Strassenüberführung wieder zweispurig und in beiden Richtungen befahren werden kann.
Der Plan zeigt die drei Brückenobjekte der Strassenüberführung Grenzacherstrasse in Muttenz:
- Brückenobjekt Süd: Überquerung Hauptgleise, Länge 21 Meter, Baujahr 1995, Eigentum SBB
- Brückenobjekt Nord RB1: Überquerung Rangierbahnhof Basel 1, Länge 96 Meter, Baujahr 1994, Eigentum SBB
- Brückenobjekt Nord RB2: Überquerung Rangierbahnhof Basel 2 und Autobahn A2/A3, Länge 322 Meter Baujahr 1963, Eigentum SBB und ASTRA
Die Strassenüberführung Grenzacherstrasse ist über den Gleisen im Eigentum der SBB. Nördlich des Rangierbahnhofs Basel 2 (Waldstück und Überführung A2/A3) ist sie im Eigentum des ASTRAs. Die Rampen ab der Überführung führen zu Dienstgebäuden der SBB, in das Areal des Rangierbahnhofs Muttenz, zur Werkeinfahrt des ASTRAs sowie zu Gewerbeflächen.
Nachdem die Grenzacherstrasse die Autobahn Richtung Norden überquert hat, verläuft sie als Gemeindestrasse auf einer Länge von rund 450 Metern durch das Waldgebiet «Hardwald», bevor sie in die Kantonsstrasse «Rheinfelderstrasse» mündet.
Die SBB setzt die Grenzacherbrücke in Muttenz in Stand. Die Arbeiten konnten im August 2023 gestartet werden. Ziel ist, die Brücke «Nord» über die Gleise des Rangierbahnhofs 2 (Baujahr 1963) zu ersetzen und die Strassenüberführung wieder zweispurig und in beiden Richtungen befahren zu machen.
Das Projekt hat sich durch eine verfahrensrechtliche Abklärung und Verhandlungen zwischen SBB, Gemeinden und verschiedenen Interessengruppen verzögert. Streitpunkt war insbesondere die Aufnahme eines Velowegs ins Bauprojekt.
Verstärkung der Brückenkonstruktion für künftigen Veloweg.
Im Frühjahr 2023 konnte in einer Einigungsverhandlung mit der Gemeinde eine Lösung ausgehandelt werden.
Die baulichen Massnahmen umfassen nun folgende Eckpunkte:
- Grösster Teil des Instandsetzungsprojekts ist der Ersatz des 322 Meter langen Brückenobjekts «Nord RB2» durch eine neue Brückenkonstruktion in gleicher Lage und mit gleichem Querschnitt. Neu ist vorgesehen, dass das Tragwerk verstärkt ausgeführt wird, so dass später ein Velosteg angebracht werden kann. Für diesen Velosteg werden bereits Befestigungspunkte vorgesehen.
- Anstelle der heutigen durchgehenden Strassenüberführung über den Rangierbahnhof Basel 2 und die Autobahn wird das Ersatzbauwerk in je eine SBB-Brücke und eine Autobahnbrücke unterteilt. Bei letzterer wird der Platzbedarf für den geplanten Achtspurausbau der Autobahn berücksichtigt.
- Zwischen den beiden Brücken – im Hardacker, dem Gebiet zwischen Rangierbahnhof und Autobahn – wird die Grenzacherstrasse neu über ein Dammbauwerk führen.
- Der Damm Hardacker wird neu verbreitert ausgeführt, damit Platz für einen künftigen Veloweg vorhanden ist.
- Die Brücken «Süd» und «RB1» werden wie ursprünglich vorgesehen in Stand gesetzt. Hier sind keine ergänzenden Massnahmen geplant.
Erhöhte Verkehrssicherheit für Velofahrende.
Bis im Sommer 2023 wurde der motorisierte Verkehr aus statischen Gründen einspurig über die Brücke geführt und die zweite Fahrspur stand dem Veloverkehr zur Verfügung. Zur Erhöhung der Verkehrssicherheit für den Langsamverkehr kommt nach der Instandsetzung ein angepasstes Verkehrsregime zur Anwendung:
- Auf der Brücke gilt bis auf weiteres Tempo 30.
- Die Nutzung der Brücke von Süden nach Norden ist für alle Fahrzeuge (LKW nur Zubringerdienst) erlaubt.
- Die Nutzung der Brücke von Norden nach Süden ist für den Langsamverkehr sowie für Personenwagen und leichte Transportfahrzeuge bis 12 Tonnen (Zubringerdienst) erlaubt. Dies ermöglicht der Gemeinde und Gewerbetreibenden einen raschen und unkomplizierten Verkehr vom und zum Gebiet Hardacker mit Lieferwagen und Kleintransportern.
- Weiterhin bestehen bleibt die Regelung, dass keine grundwassergefährdenden Transporte durch den Hardwald zulässig sind. Diese Einschränkung bestand bereits vor der Einführung des Einbahnregimes.
- Das neue Verkehrsregime wird aus Gründen der Verkehrssicherheit eingeführt und nicht aus Gründen der Baustatik der Brücken. Sobald ein Veloweg gebaut ist, kann das Verkehrsregime neu beurteilt werden.
Provisorium für Fuss- und Veloverkehr während der Bauzeit.
Die SBB erstellt während der Bauzeit eine provisorische Brücke für Velofahrer:innen und Fussgänger:innen, um den Zugang zum Naherholungsgebiet Hardacker für den Langsamverkehr durchgehend zu ermöglichen.
Informationen zur Verkehrsführung finden Sie im Kapitel «Einschränkungen im Strassen- und Fussverkehr»
Bisheriger Ablauf und Terminplanung.
Baustart für das Projekt war im August 2023. Die Ausführung der Arbeiten und die Inbetriebnahmen der unterschiedlichen Brücken erfolgen gestaffelt. Im April 2024 ging die neue Brücke über der Autobahn in Betrieb. Im Juli 2026 ist die Inbetriebnahme der neuen Brücke über dem Rangierbahnhof Basel 2 geplant, im Oktober 2026 die Inbetriebnahme der beiden instandgesetzten südlichen Brücken. Eine detailliertere Zusammenstellung der Meilensteine des Projekts finden Sie in der Tabelle unten.
|
Wann |
Was |
|---|---|
|
Ende 2020 bis Mitte 2021 |
Plangenehmigungsverfahren gemäss Eisenbahngesetz |
|
August 2021 bis Mai 2022 |
Verfahrensrechtliche Abklärungen nach Einsprache der Gemeinde Muttenz. |
|
Juni 2022 |
Wiederaufnahme Plangenehmigungsverfahren |
|
Frühjahr 2023 |
Einigungsgespräche mit Gemeinde Muttenz |
|
Juni 2023 |
Plangenehmigung liegt vor |
|
August 2023 |
Baustart |
|
September 2023 bis April 2024 |
Abbruch und Neubau Brücke über Autobahn Bau Damm Hardacker Bau Hilfsbrücke Stellwerk |
|
April 2024 |
Inbetriebnahme der neuen Brücke über der Autobahn |
|
April 2024 bis Juli 2026 |
Abbruch und Neubau Brücke über Rangierbahnhof 2 |
|
Januar 2026 bis Oktober 2026 |
Instandsetzung Brücken Süd (Überquerung Hauptgleise und Überquerung Rangierbahnhof Basel 1) |
|
März 2026 bis Dezember 2026 |
Rückbau Lehrgerüst Brücke über Rangierbahnhof 2 |
|
Juli 2026 |
Inbetriebnahme der neuen Brücke über Rangierbahnhof Basel 2 |
|
Oktober 2026 |
Inbetriebnahme der instandgesetzten Brücken Süd |
|
Bis Frühling 2027 |
Abschlussarbeiten |
Kosten.
Die Projektkosten belaufen sich auf total rund 60 Millionen Franken.
Davon werden rund 49 Millionen Franken via der Leistungsvereinbarung Bund/SBB finanziert. Das Bundesamt für Strassen (ASTRA) beteiligt sich als Miteigentümerin des Brückenobjekts mit 11 Millionen Franken. Es ist vorgesehen, dass sich die Gemeinde Muttenz mit einem Betrag an der Erneuerung der Fahrbahnen beteiligt.
Im Rahmen der Leistungsvereinbarungen handeln Bund und Bahnen jeweils periodisch aus, wie viel öffentliche Mittel für die Instandhaltung und kleinere Erweiterungen investiert werden können.
Weitere Informationen zur Finanzierung der Bahninfrastruktur.
Die Arbeiten führen unvermeidbar zu Einschränkungen für Auto-, Velo- und Fussverkehr. Hier finden Sie eine Zusammenstellung der aktuellen und geplanten Einschränkungen.
8. April 2024 bis Juli 2026.

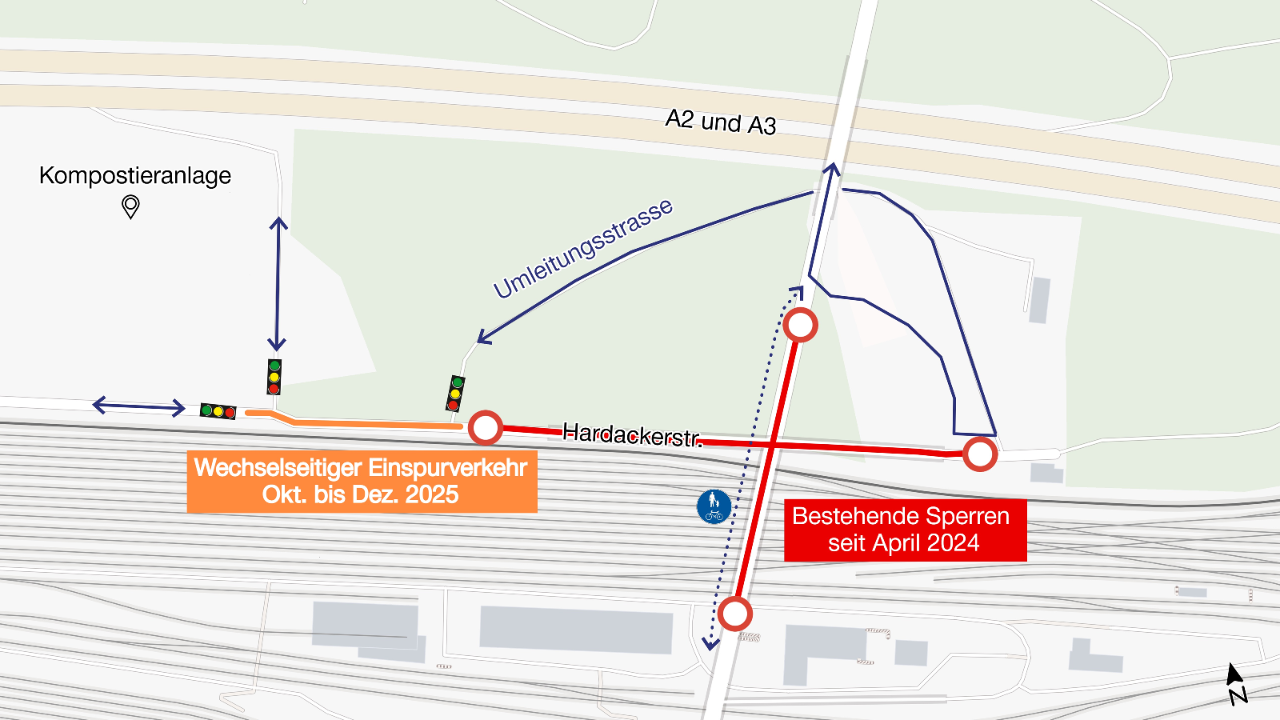

Der Hardacker ist seit April 2024 für den motorisierten Verkehr via Rheinfelderstrasse, neue Autobahnbrücke, Rampe und provisorische Strasse erschlossen (siehe Skizze unten).
Seit September 2024 ist das Stellwerk der SBB über eine provisorische Hilfsbrücke erreichbar. Es gilt ein wechselseitiger Einspurbetrieb mit Lichtsignalanlage. Für den Fuss- und Veloverkehr ist eine zusätzliche Hilfsbrücke vom Stellwerk zum Gebiet Hardacker in Betrieb.
Grund für die Einschränkungen sind der Abbruch und der Neubau der Brücke über dem Rangierbahnhof Basel 2.
Ab Juli 2026 bis voraussichtlich Herbst 2026.
Im Bereich der südlichen beiden Brücken werden Einschränkungen oder Umleitungen nötig sein. Das genaue Verkehrskonzept und die Termine sind noch in Erarbeitung.
Grund für die Einschränkung ist die Instandsetzung der Brücken Süd (Überquerung Hauptgleise und Überquerung Rangierbahnhof Basel 1).
Bauarbeiten tagsüber sind grundsätzlich effizienter und kostengünstiger. Nachtarbeiten führen wir darum nur aus, wenn der Arbeitsbereich den fahrenden Zügen oder der Fahrleitung zu nahe kommt. Dann müssen wir aus Sicherheitsgründen Gleise sperren und Fahrleitungsabschnitte ausschalten.
Im Personenverkehr gibt es nachts weniger Züge und Passagiere. Deshalb haben Sperren der Streckengleise dann weniger Auswirkungen auf die Reisenden. Im Rangierbahnhof haben Sperren an den Wochenenden weniger Auswirkungen auf den Güterverkehr. Dann werden deutlich weniger Güterzüge rangiert.
Die folgenden Wochenend- und Nachtarbeiten sind darum in nächster Zeit geplant:
|
Datum |
Zeit |
Art der Arbeiten |
|---|---|---|
|
Di, 10.6.2025 |
14 bis 23 Uhr |
Bau Lehrgerüst |
Die Terminangaben basieren auf dem heutigen Planungsstand. Bei unvorhersehbaren Ereignissen, wie ungünstigen Wetterbedingungen oder Maschinendefekten, kann das Programm kurzfristig angepasst werden. Die Maschinen und die akustischen Warnanlagen, welche zum Schutz der Arbeiten unumgänglich sind, verursachen leider unvermeidlichen Lärm.
Projektleitung.
Infrastruktur Ausbau- und Erneuerungsprojekte
Stefan Wassmer, Projektleiter
Bahnhofstrasse 12, 4600 Olten
stefan.wassmer@sbb.chLink öffnet in neuem Fenster.
sbb.ch/grenzacherstrasse
Sonstige Bauarbeiten:
Auf folgender Webseite finden Sie Anwohnerschreiben und Inserate aller aktuell laufenden Bauarbeiten der SBB: sbb.ch/bauarbeiten
Sonstige Themen:
Auf folgender Webseite finden Sie weitere Kontakte für Fragen zu anderen SBB-Themen: sbb.ch/kundendienstLink öffnet in neuem Fenster.
Für Medienschaffende:
Bitte wenden Sie sich an unsere Medienstelle.
E-Mail: press@sbb.chLink öffnet in neuem Fenster.
