Erstfeld: Ersatzneubau der Unterführung Schlossbergstrasse.
Die Unterführung Schlossbergstrasse in Erstfeld, die im Jahr 1901 erbaut wurde, hat das Ende ihrer Lebensdauer erreicht und muss ersetzt werden.
Gleichzeitig mit dem Ersatzneubau wird die Unterführung um eine Fahrspur verbreitert und an die heutigen Ansprüche angepasst.
Ausgangslage.
Die Unterführung Schlossbergstrasse in Erstfeld, die nördlich des Bahnhofs das Gleisfeld unterquert, wurde im Jahr 1901 erbaut. Nach über 120 Jahren im Betrieb entspricht die Unterführung nicht mehr den heutigen Ansprüchen und Anforderungen. Gemeinsam mit der Gemeinde Erstfeld setzt die SBB darum ein Bauprojekt um, um die Unterführung zu ersetzen, wobei die SBB als Bauherrin auftritt. Dabei wird die Unterführung um eine Fahrspur verbreitert.

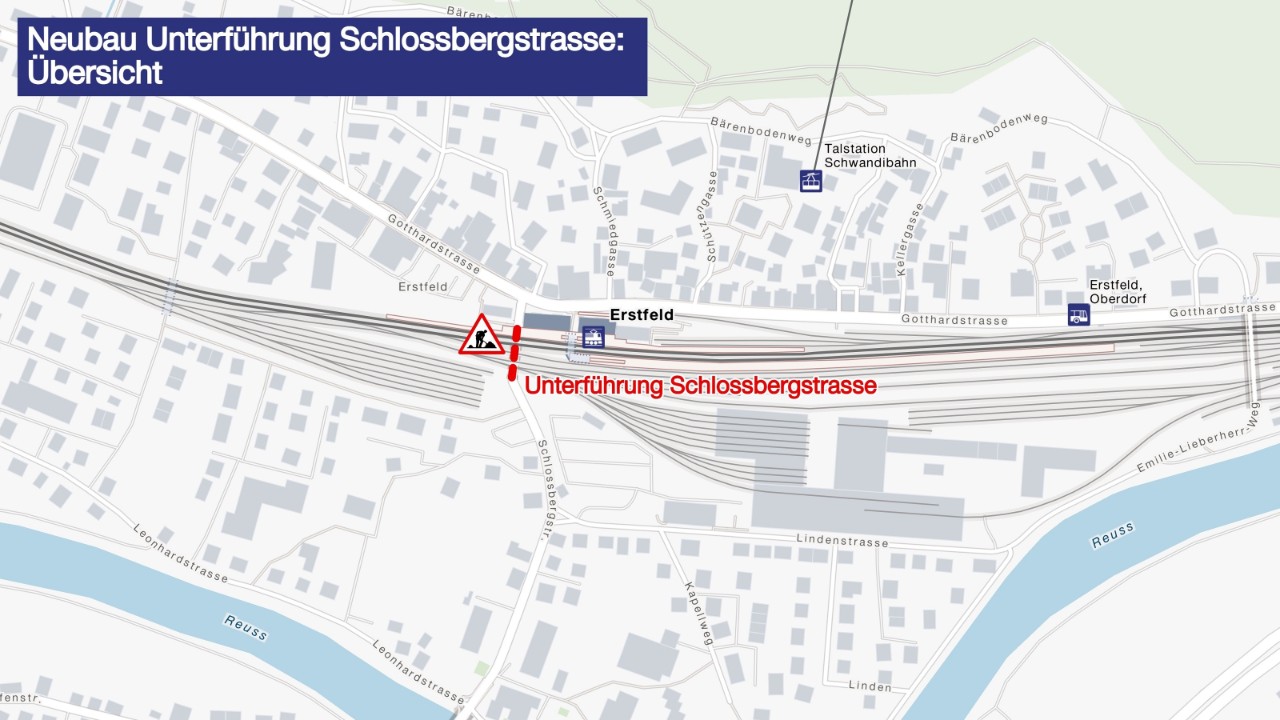

Übersicht.
Neuigkeiten zum Bauablauf.
Bauarbeiten an der Unterführung Schlossbergstrasse: Fortschritte und Ausblick auf die nächste Etappe.

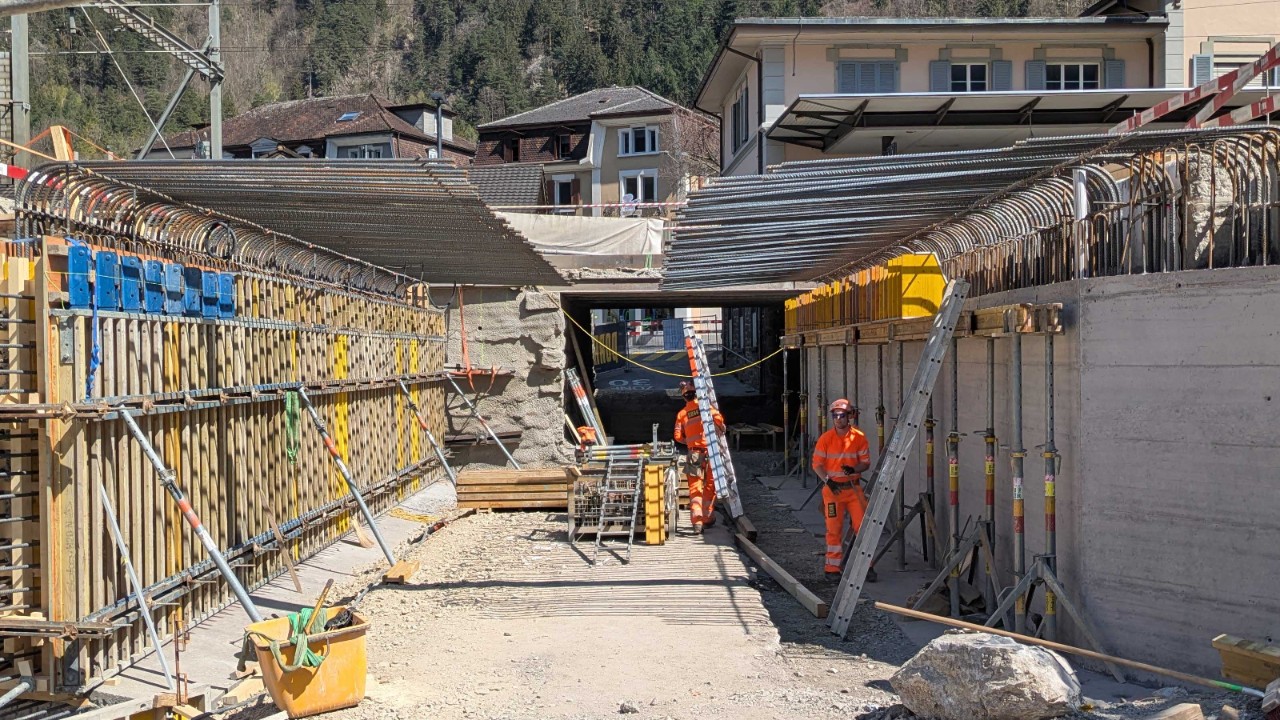

Die Bauarbeiten an der Unterführung Schlossbergstrasse schreiten planmässig und mit Hochdruck voran. Nach den Osterfeiertagen wird bereits die zweite und letzte Bauetappe in Angriff genommen. Im Rohbau ist die neue Breite der Unterführung nun bereits deutlich erkennbar. Um die Beeinträchtigungen für die Anwohnenden so gering wie möglich zu halten, erfolgen die Arbeiten im Zwei-Schicht-Betrieb. Diese Massnahme soll sicherstellen, dass die Unterführung schnellstmöglich wieder in vollem Umfang genutzt werden kann.
Die SBB und die Gemeinde Erstfeld möchten sich an dieser Stelle herzlich bei der von den Bauarbeiten betroffenen Bevölkerung für ihr Verständnis bedanken. Die Verantwortlichen zeigen sich optimistisch, dass die Arbeiten im vorgesehenen Zeitrahmen abgeschlossen werden können, sodass die neue Unterführung bald wieder für alle Verkehrsteilnehmenden zur Verfügung steht.
Bauablauf.
Die ersten Arbeiten für dieses Bauprojekt sind im Oktober 2024 gestartet, als im Rahmen von Vorarbeiten Werkleitungen neu verlegt wurden. Die Hauptarbeiten beginnen im Februar 2025 und dauern bis ca. Juni 2025. Während der Hauptarbeiten wird von Montag bis Samstag im Zweischichtbetrieb von 5.00 bis 22.00 Uhr gearbeitet, mit gelegentlichen Nachtschichten im Gleisbereich.
Bild-Legende:
Die Unterführung Schlossbergstrasse in Erstfeld: die Hauptarbeiten für den Ersatzneubau starten im März 2025.
Kosten.
Im Rahmen des Projekts für den Ersatz der Unterführung Schlossbergstrasse in Erstfeld werden rund 5 Millionen Franken in die Sicherheit und Zukunftsfähigkeit der Bahn- und Verkehrsinfrastruktur investiert. Neben der SBB beteiligt sich auch die Gemeinde Erstfeld an den Kosten. Der Kostenanteil der SBB wird über die mit dem Bund abgeschlossene Leistungsvereinbarung finanziert.
Um den regulären Zugverkehr möglichst wenig zu beeinträchtigen und die Sicherheit unserer Mitarbeitenden zu gewährleisten, müssen einzelne Arbeiten in der Nacht bei gesperrtem Gleis und ausgeschalteter Fahrleitung ausgeführt werden. Ebenso lässt es sich nicht vermeiden, dass gewisse Arbeiten lärmintensiv sind.
Während der Hauptarbeiten wird von Montag bis Samstag im Zweischichtbetrieb von 5.00 bis 22.00 Uhr gearbeitet, mit gelegentlichen Nachtschichten im Gleisbereich.
Nachtarbeiten sind nur vereinzelt ab Februar 2025 vorgesehen. Die Anwohnerinnen und Anwohner werden zudem via Postverteilsendungen informiert.
Übersicht geplante Arbeiten Februar bis Juni 2025.
Datum
Zeit
Art der Arbeiten / Streckenabschnitt
ab 10.02.2025
n.a.
Sperrung Schlossbergstrasse für Velo- und motorisierten Verkehr
10./11.02.-13./14.02.2025
Nachts, 20.00 Uhr bis 06.00 Uhr
Bauarbeiten Wasserleitung
ab 05.03.25
n.a.
Vollständige Sperrung Schlossbergstrasse
10./11.03.-12./13.03.2025
Nachts, 22.00 Uhr bis 06.00 Uhr
Arbeiten im Gleisbereich
ca. Mitte Juni 2025
n.a.
Freigabe Schlossbergstrasse für Fussgänger-, Velo- und motorisierten Verkehr
Die Terminangaben basieren auf dem heutigen Planungsstand. Bei unvorhersehbaren Ereignissen, wie ungünstigen Wetterbedingung, kann das Programm kurzfristig angepasst werden. Die Maschinen verursachen leider unvermeidlichen Lärm.
Die Gleissperrungen für die Bauarbeiten erfolgen etappenweise. Es ist mit keinen Einschränkungen im Zugverkehr zu rechnen.
Bitte prüfen Sie trotzdem vor der Reise Ihre Verbindung immer in der SBB Mobile App oder im Online-Fahrplan auf sbb.ch.
Einschränkungen im Strassenverkehr.
Die Unterführung Schlossbergstrasse muss während der Bauzeit teilweise, resp. vollständig gesperrt werden:
Ab 10. Februar bis 4. März 2025 bleibt die Unterführung für den Fussverkehr passierbar, für den Velo- und den motorisierten Verkehr werden Umleitungen ausgeschildert.
Ab dem 5. März bis Mitte Juni 2025 muss die Unterführung vollständig gesperrt werden. Bitte beachten Sie die Signalisationen vor Ort, rechnen Sie genügend Zeit ein und beachten Sie die längeren Wegdistanzen.

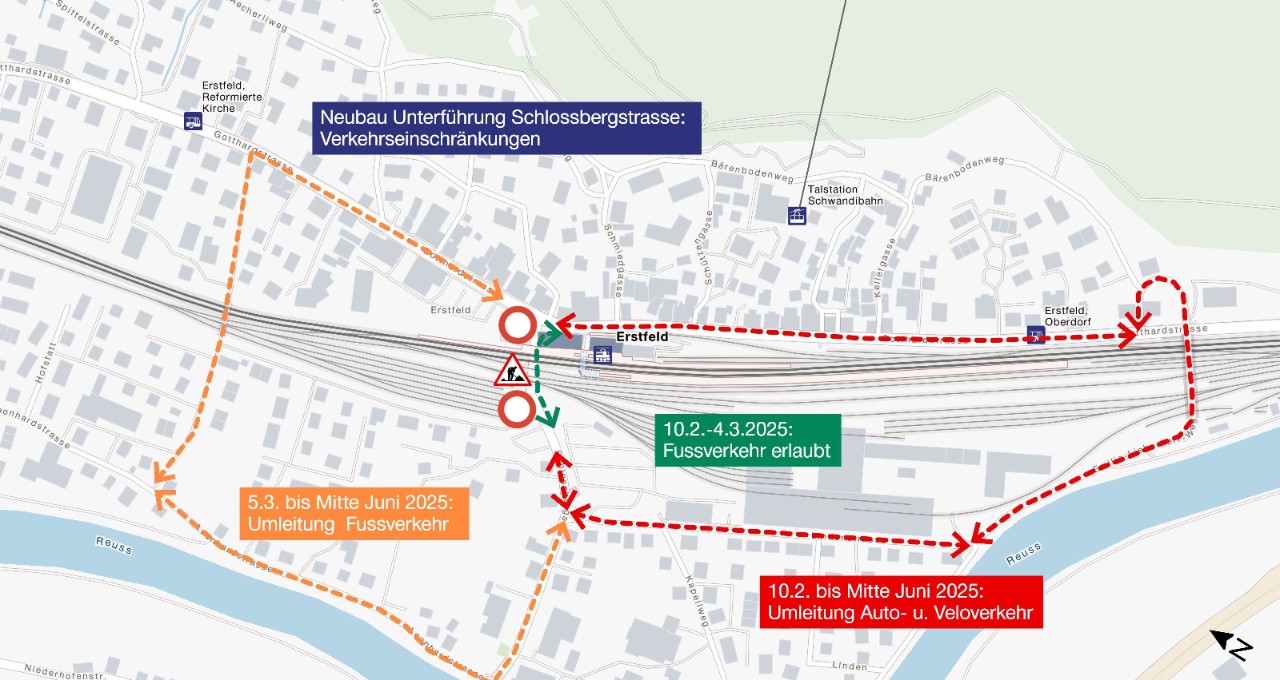

Übersicht Verkehrseinschränkungen Februar bis Mitte Juni 2025.
